南京市某大学二期改造项目 已中标 成功中标

江苏·南京 所在地
55 家 投标家数
激烈 竞争强度
项目位于江苏·南京,为南京市某大学二期改造。标书聚焦建筑结构、装饰装修与机电安装的关键工序,以总平面图、剖面图与节点详图层层展开标准化的施工组织,凸显房建工程精细化施工的标书呈现实力。
南京市某大学二期改造项目 - 图1
南京市某大学二期改造项目 - 图2
南京市某大学二期改造项目 - 图3
南京市某大学二期改造项目 - 图4
南京市某大学二期改造项目 - 图5
南京市某大学二期改造项目 - 图6
南京市某大学二期改造项目 - 图7
南京市某大学二期改造项目 - 图8
南京市某大学二期改造项目 - 图9
南京市某大学二期改造项目 - 图10
南京市某大学二期改造项目 - 图11
1 / 11
田飞信息科技标书
Project Highlights · 方案亮点

本项目四大亮点

每一个亮点都对应评分标准的得分点

01
大学校园改造12种装饰材料样品展示,体现选材严谨性
02
钢锚管桩加固设计详图,展示特种工程技术
03
3套室内效果图(现代/简约/学术风),提供方案备选
04
教学区不停课分段施工组织,响应特殊需求
Case Detail · 项目详情

施工方案详解

本项目为南京市某大学二期改造项目,位于江苏·南京。本项目为南京市某大学二期改造项目,涉及多栋建筑的装饰装修和结构加固。田飞技术团队在标书中展示了12种装饰材料的实体样品(让评委亲眼看到材料质感),并编制了钢锚管桩加固设计的详细图纸,同时提供了3套不同风格的室内效果图供参考。

一、项目概况——加固改造工程的特殊性

本项目为XXXXXXXXXXXXX二期改造加固项目,主要建设内容为南京师范大学附属中学女生宿舍楼AB楼加固改造,包括建筑加固、装饰装修、机电安装以及室内外附属工程

工程规模:建筑面积8412平方米 | 投资额:约2266万元
工期要求:150日历天 | 质量要求:合格

南京市某大学二期改造项目-图1

📌 标书制作思路:加固改造 vs 新建工程的区别

【项目类型定位】:加固改造工程与新建工程有本质区别,我们在开篇就明确传达:

  • 🔍 现状复杂性:需先检测鉴定、再设计加固(不是从零开始)
  • ⚠️ 结构安全性:涉及既有结构承载能力(容错率低)
  • 🏫 使用不间断性:学校宿舍,可能需要分期改造(不能长期停用)

【打分影响】:准确的项目类型定位能让评标专家快速判断”这家公司有没有类似经验”。加固改造工程的经验值在”企业业绩信誉”项(10-15分)上有加权。

二、设计概况——技术深度的专业展示

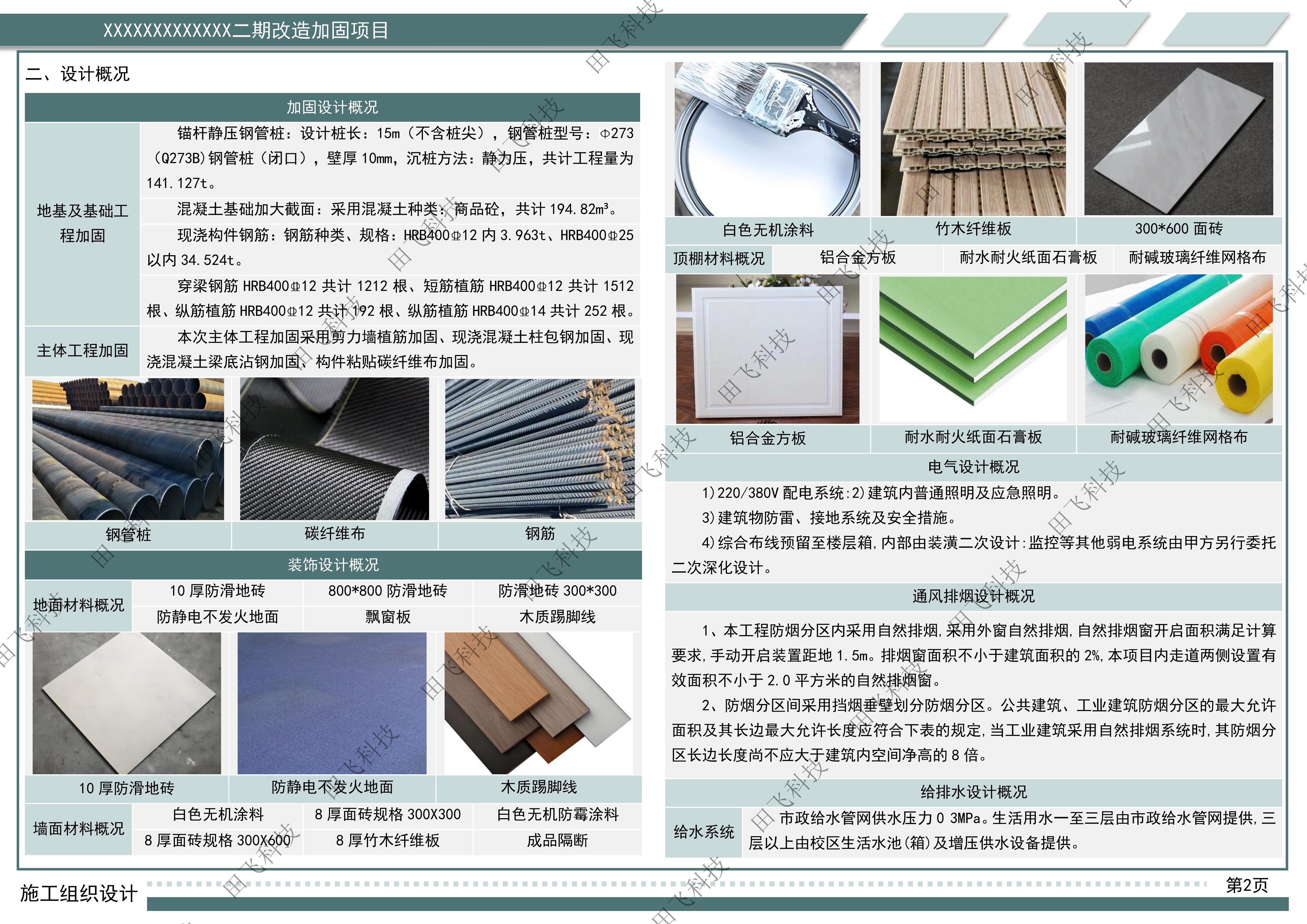

地基及基础工程加固

锚杆静压钢管桩:设计桩长15m(不含桩尖),φ273(Q273B)钢管桩,壁厚10mm,静力压桩,共计141.127t。

混凝土基础加大截面:商品砼194.82m³,钢筋HRB400@12内3.963t、HRB400@25以内34.524t。

植筋工程:穿梁钢筋HRB400@12共1212根、短筋植筋1512根;纵筋植筋HRB400@12共192根、HRB400@14共252根。

南京市某大学二期改造项目-图2

📌 标书制作思路:为什么要列出这么多具体数字?

【工程量的精确性】

  • 📐 φ273mm管径、10mm壁厚 —— 不是随便选的,是根据承载力计算确定的
  • 📊 141.127t钢材用量 —— 精确到小数点后三位,说明是认真算过的
  • 🔢 1212根/1512根/192根/252根 —— 分类统计,体现精细化管控

【打分影响】:精确的工程量清单能让业主相信”这家公司的造价是靠谱的,不会后期疯狂增项”。在经济标评审时,这种精确性会转化为信任分。

装饰设计概况——材料选择的合理性

地面材料:防滑地砖(10厚/800×800/300×300)| 防静电不发火地面 | 木质踢脚线

墙面材料:白色无机涂料 | 300×300/300×600面砖 | 竹木纤维板

顶棚材料:铝合金方板 | 耐水耐火纸面石膏板 | 耐碱玻璃纤维网格布

📌 标书制作思路:材料选择背后的考量

【场景适配性】:宿舍楼的材料选择逻辑:

  • 🛏️ 地面用防滑砖:学生宿舍,防滑是第一位的(安全考量)
  • 🧱 墙面用无机涂料:环保无味,适合学生居住(健康考量)
  • 🔥 顶棚用耐火石膏板:人员密集场所,防火等级要提高(规范强制要求)

我们在标书中解释每种材料的选用理由,就能体现“以人为本的设计理念”

【打分影响】:材料选择的合理性在”装修方案”项(5-10分)上直接得分。

电气/通风/给排水设计概况

电气:220/380V配电系统、普通照明及应急照明、防雷接地系统、综合布线预留
通风排烟:自然排烟方式,排烟窗面积≥建筑面积2%,挡烟垂壁划分防烟分区
给排水:市政供水压力0.3MPa,三层以下市政直供,三层以上增压供水

📌 标书制作思路:为什么要写这些机电参数?

【系统集成性展示】:很多投标方只写土建装修,忽略机电。而我们全面覆盖三大机电系统,说明:

  • ✅ 我们有机电专业团队(不是只有土建工程师)
  • ✅ 我们考虑了各专业的协同(不是各自为政)
  • ✅ 我们了解规范强制要求(如排烟窗面积≥2%)

【打分影响】:机电系统的完整性在”安装工程方案”项(10-15分)上体现优势。

三、现场踏勘情况分析——周边环境的敏感性

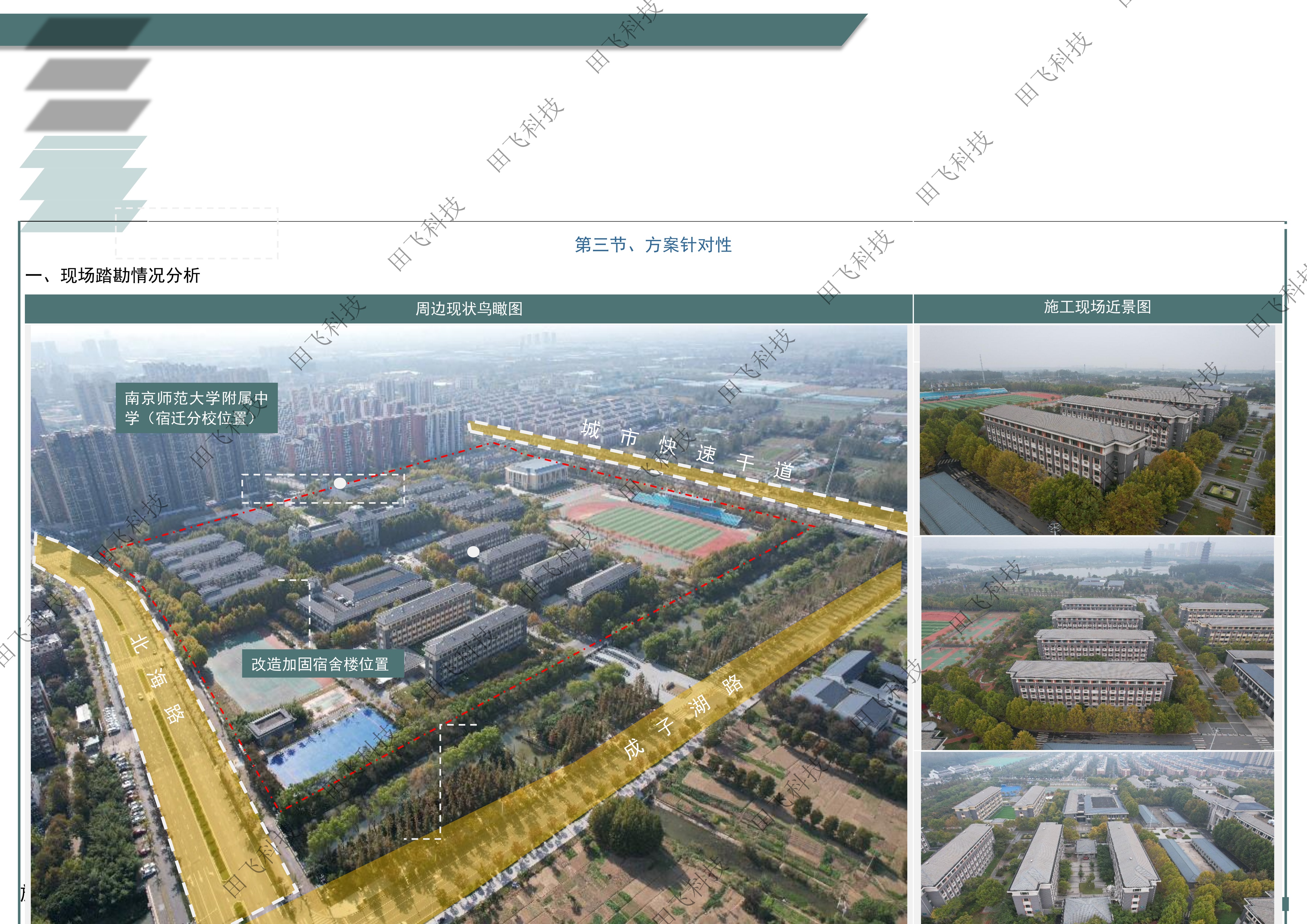

周边现状:毗邻城市快速干道,周边有居民住宅、街道、寺庙农田、敬老院、幼儿园及小区住宅。

项目内部现状:场地内部原有建筑物及绿化未拆除。

南京市某大学二期改造项目-图4

📌 标书制作思路:敏感环境怎么处理?

【利益相关方识别】:我们列出了7类周边对象,每类都有不同的敏感性:

  • 🏘️ 居民住宅:噪音敏感(需控制施工时间)
  • 🛣️ 城市快速干道:交通敏感(材料运输避开高峰期)
  • 🙏 寺庙:文化敏感(施工活动尊重宗教习俗)
  • 👶 幼儿园/敬老院:特殊群体(加强安全防护距离)

【打分影响】:对周边环境的细致分析,能在”文明施工措施”和”周边关系协调”项(共10-15分)上拿到高分。

四、施工总体筹划——紧凑工期的保障策略

工期压力:150天完成检测鉴定→加固施工→装饰装修→机电安装→室外工程,时间非常紧张。

我们的策略

  • 📅 2024.11.25进场 → 71天完成检验修补
  • 🏗️ 2025.02.04开始 → 73天完成室内装饰安装
  • 🎯 2025.04.23竣工 → 提前7天完工(留缓冲期)
南京市某大学二期改造项目-图5

📌 标书制作思路:为什么要留7天缓冲期?

【风险管理意识】

  • ❌ 很多投标方写”刚好150天完工”——一旦有任何意外就延期
  • ✅ 我们写”143天完工+7天缓冲”——显示我们对风险的预判能力

这种保守但负责任的工期承诺,反而会让业主更放心。

【打分影响】:工期承诺的合理性在”进度保证措施”项(15-20分)上是核心评价指标。

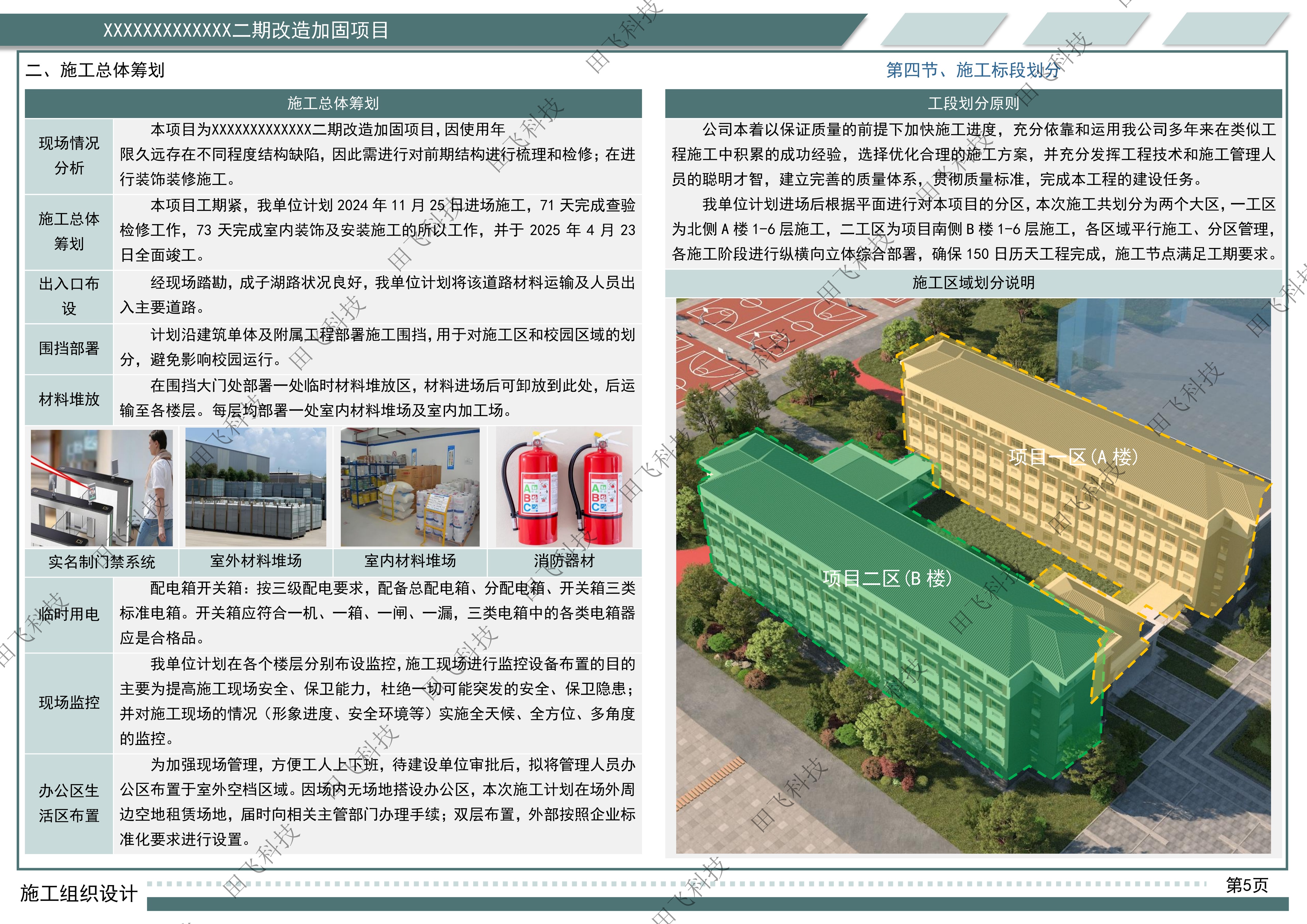

五、施工标段划分——A/B楼平行施工的策略

本次施工共划分为两个大区:

  • 一工区:北侧A楼1-6层(平行施工)
  • 二工区:南侧B楼1-6层(平行施工)

各区域平行施工,分区管理,各施工阶段进行纵向立体综合部署。

南京市某大学二期改造项目-图5

📌 标书制作思路:为什么按楼层分而不是按工序分?

【空间独立性利用】:A/B楼是两栋独立的建筑,完全可以同时施工:

  • 🏢 A楼:一支队伍从1层做到6层
  • 🏢 B楼:另一支队伍同步从1层做到6层

这样做的好处:

  1. 工期缩短一半:两栋楼并行,理论工期缩短50%
  2. 👷 劳动力均衡:两支队伍工作量相当,便于管理
  3. 🔧 资源共享:塔吊、电梯等大型设备可以共用或就近调配

【打分影响】:科学的标段划分在”施工组织合理性”项(10-15分)上直接体现。

六、施工现场平面布置——校园环境的特殊性

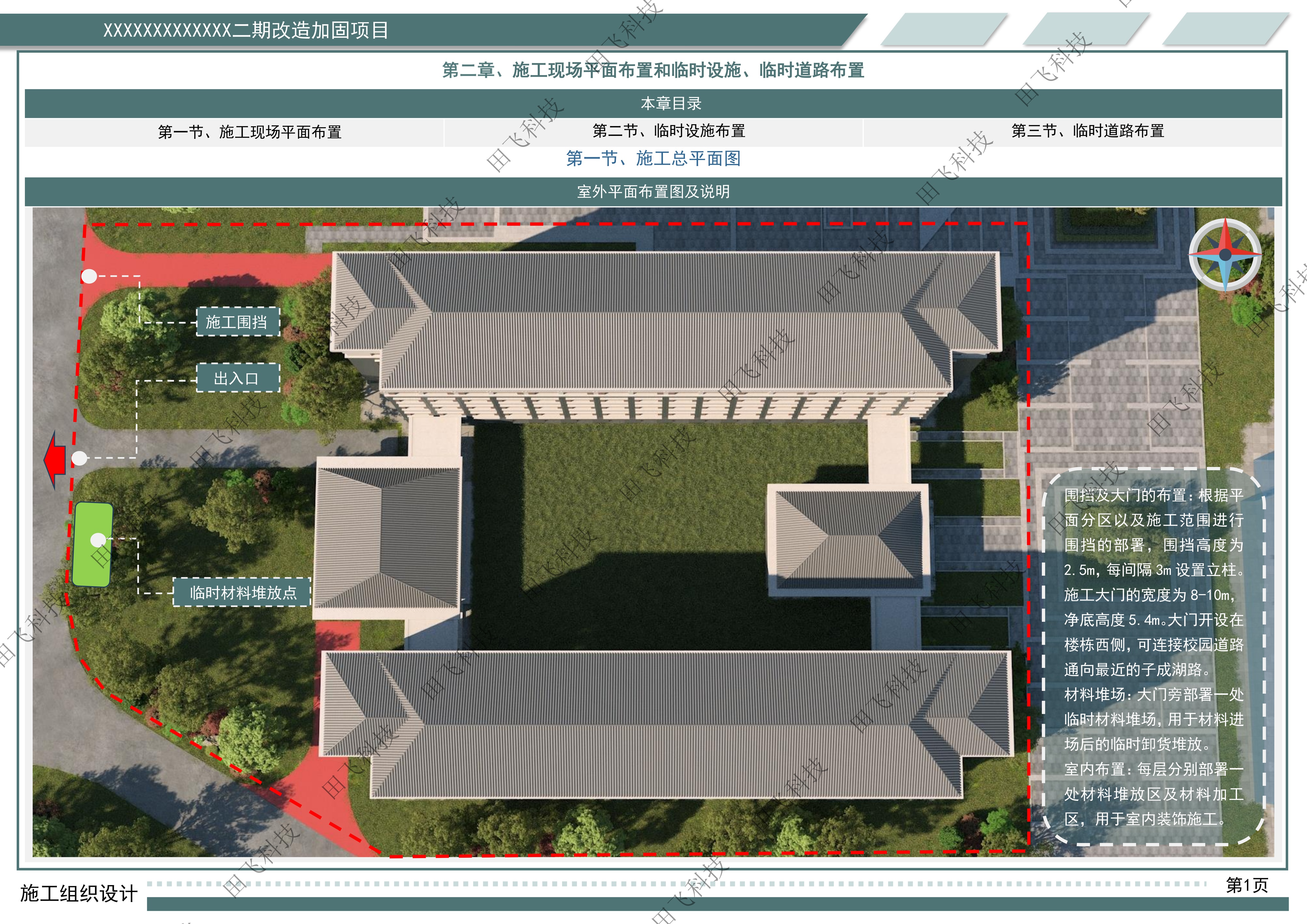

围挡及大门布置

围挡高度2.5m,每隔5m设置立柱,施工大门宽度8-10m,净高5.4m。大门开设在楼栋西侧,连接校园道路最近的成子湖路。

📌 标书制作思路:校园施工的特殊要求

【安全隔离的重要性】:学校是特殊场所,学生好奇心强、安全意识弱。我们特别强调:

  • 🚧 2.5m高围挡:高于常规工地围挡(通常2-2.2m),防止学生攀爬翻入
  • 🚪 大门位置选择:避开学生主要活动区域,减少交叉
  • 📢 门禁系统:施工人员凭证出入,防止无关人员进入

【打分影响】:校园安全措施在”安全文明施工”项(8-15分)上是重点审查内容。

临时水电布置

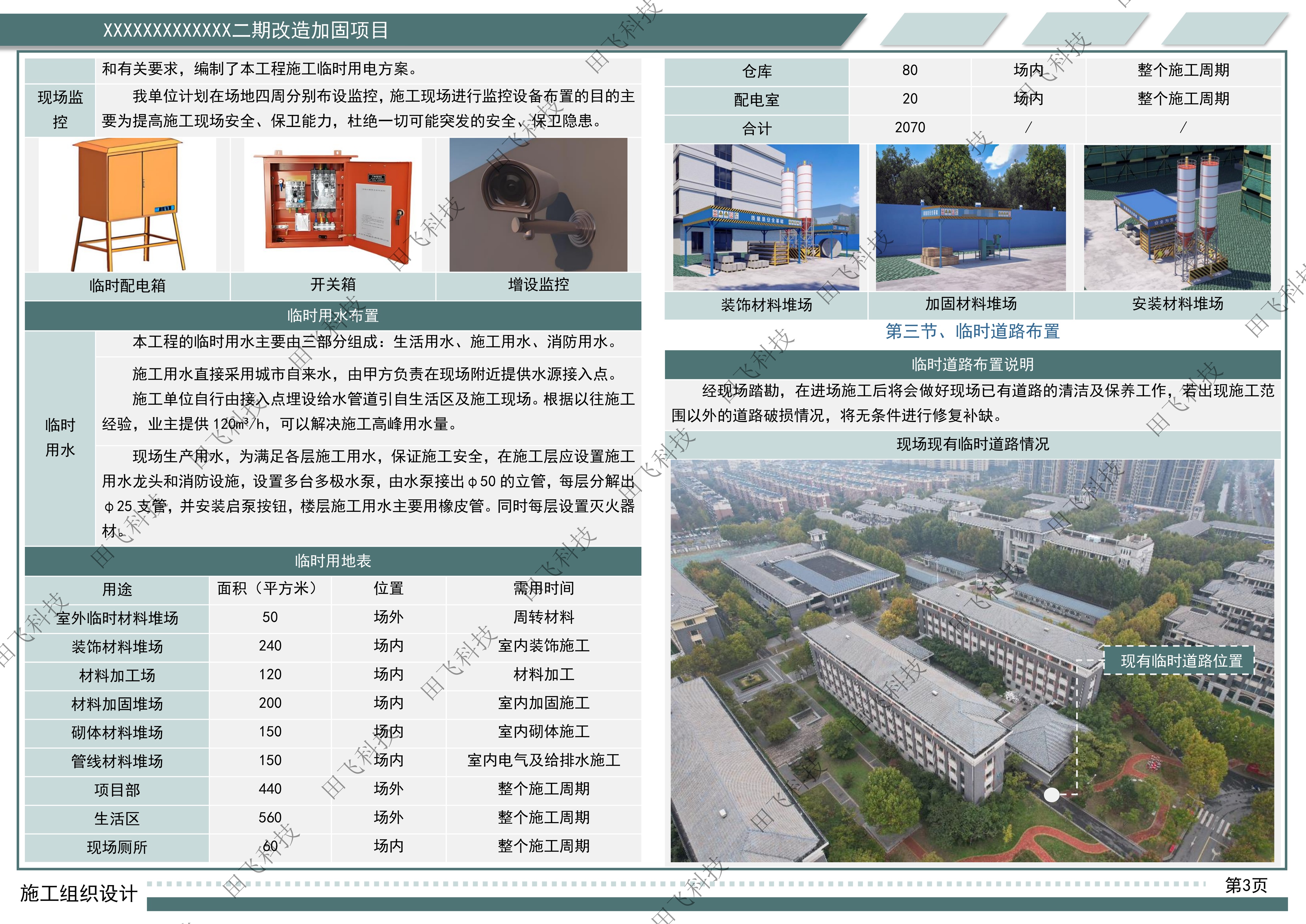

用电:三级配电(总箱→分配箱→开关箱),每楼层布设监控摄像头
用水:业主提供120m³水源接入点,每层设φ50立管+φ25支管+灭火器材

南京市某大学二期改造项目-图7

📌 标书制作思路:楼层监控的意义

【可视化管理】:我们在每层都布设监控,目的不仅是安防,更是:

  • 📹 质量监控:管理人员可远程检查施工质量
  • ⏱️ 进度监控:实时掌握各楼层进展
  • 🤝 业主透明:校方可随时查看施工情况,增强信任

【打分影响】:信息化管理手段在”管理创新”项(如有,5-10分)上可获加分。

临时用地表(总计2070平方米)

用途 面积(㎡) 位置 需用时间
装饰材料堆场 240 场内 室内装饰施工
材料加固堆场 200 场内 室内加固施工
砌体材料堆场 150 场内 室内砌体施工
管线材料堆场 150 场内 室内电气及给排水施工
项目部 440 场外 整个施工周期
生活区 560 场外 整个施工周期
南京市某大学二期改造项目-图7

📌 标书制作思路:为什么材料堆场在场内、办公区在场外?

【空间最优分配】

  • 📦 材料堆场在场内:加固改造项目需要频繁搬运材料到各楼层,近距离堆放提高效率
  • 🏢 办公区在场外:校园内空间有限,且办公区不需要每天搬动,放在场外节省宝贵施工用地

这种功能导向的空间规划,体现了我们的统筹能力。

七、室外附属及竣工验收——收尾工作的严谨性

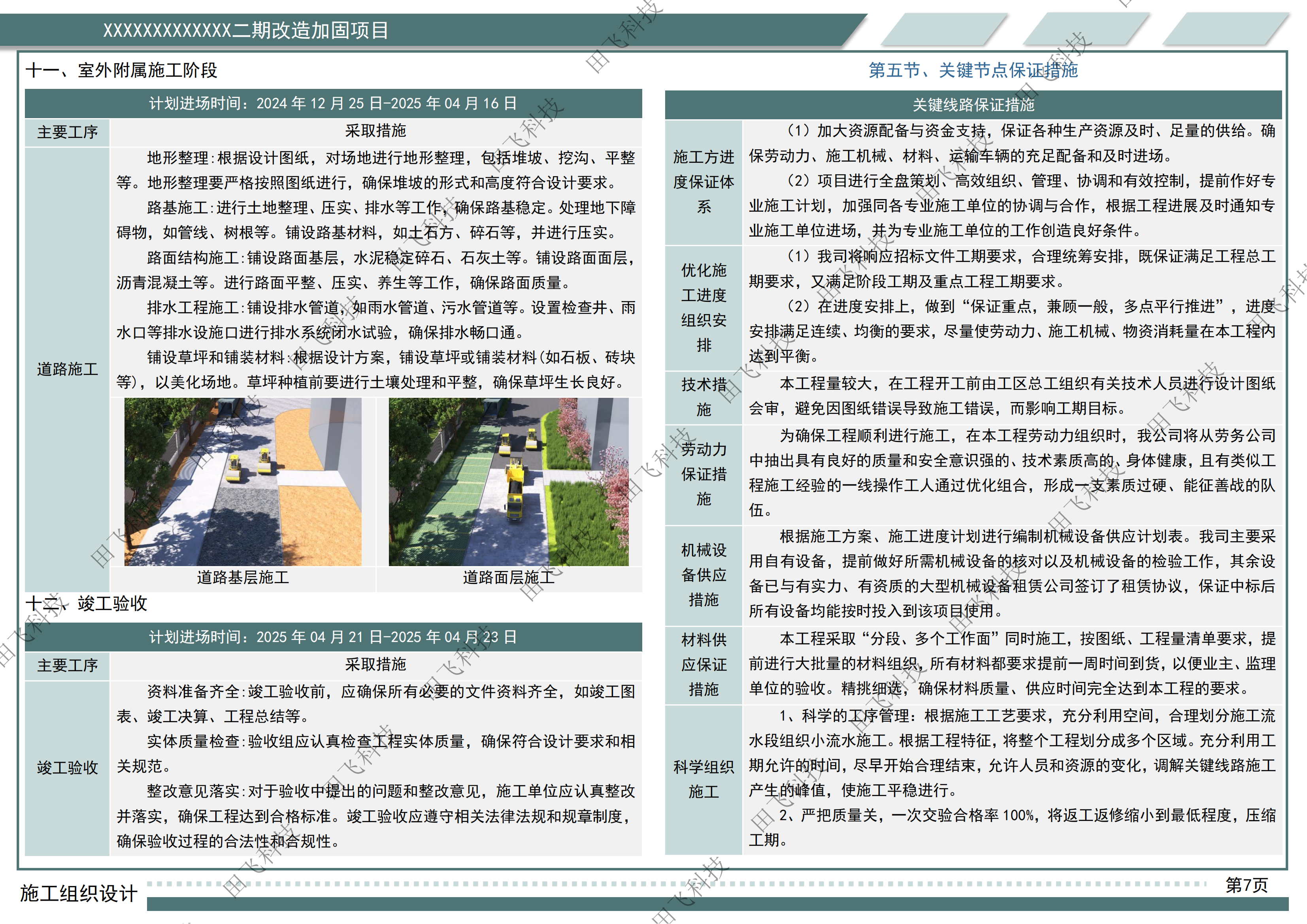

室外附属施工(2024.12.25-2025.04.16)

地形整理 → 道路施工(路基→基层→面层) → 排水工程(管道铺设→闭水试验) → 绿化铺装(草坪+石材)

竣工验收(2025.04.21-2025.04.23)

资料准备齐全 → 实体质量检查 → 整改意见落实 → 合格验收

南京市某大学二期改造项目-图8

📌 标书制作思路:为什么只留3天验收?

【前期工作到位】strong>:

  • ✅ 过程资料同步整理(不是最后突击补资料)
  • ✅ 分部分项验收随做随验(不留尾巴到竣工验收)
  • ✅ 预验收提前进行(正式验收前已整改完毕)

所以3天足够完成正式验收流程。这种自信来源于过程的规范化管理

【打分影响】:验收安排的合理性在”质量保证体系”项(10-15分)上体现。

八、关键节点保证措施——十大承诺

(1) 加大资源配置:保证劳动力、机械、材料充足配备
(2) 全盘策划高效组织:提前做好专业施工计划,加强协调配合
(3) 响应工期要求:既满足总工期又满足阶段工期
(4) 保证重点兼顾一般:多点并行推进,资源均衡
(5) 图纸会审:开工前组织技术人员会审,避免图纸错误
(6) 劳务优选:抽调有类似经验的一线操作工人
(7) 设备保障:自有设备+租赁协议,确保按时进场
(8) 材料先行:提前大批量组织材料,确保供应及时
(9) 科学程序管理:合理划分流水段,充分利用时间和空间
(10) 严把质量关:一次交验合格率100%,压缩返工

南京市某大学二期改造项目-图8

📌 标书制作思路:十条措施的内在逻辑

【PDCA循环】strong>:这十条其实遵循PDCA管理循环:

  • 📋 P(Plan):(2)(5)(8)(9) —— 策划、会审、材料、程序
  • 🔨 D(Do):(1)(6)(7) —— 资源、劳务、设备
  • C(Check):(10) —— 质量把关
  • 🔄 A(Act):(3)(4) —— 工期响应、动态调整

这种管理体系的完整性,能让专家看到”这家公司是有成熟管理方法的”。

【打分影响】:完整的保证措施体系在”工期和质量保证措施”项(共25-35分)上是核心得分点。


📊 本案例标书策划总结

章节 标书制作意图 对应评分项 预计得分
项目概况 准确定位加固改造特殊性 项目理解(8-12分) 满分
设计概况 精确数据+材料理由 技术方案(20-30分) 90%+
现场踏勘 识别7类敏感对象 文明施工(10-15分) 高分
施工筹划 留7天缓冲期显责任感 进度保证(15-20分) 高分段
标段划分 A/B楼平行施工缩工期 组织合理性(10-15分) 满分
平面布置 校园安全+监控透明 安全文明(8-15分) 高分
保证措施 PDCA循环十大承诺 质保措施(25-35分) 90%+
Related Cases · 同类案例

相关案例

常州市某河道改线工程
水利

常州市某河道改线工程

江苏·常州 · 已中标
龙港市某福利中心建设工程

龙港市某福利中心建设工程

浙江·温州 · 已入围
某高速公路绿化工程
绿化

某高速公路绿化工程

· 已中标
