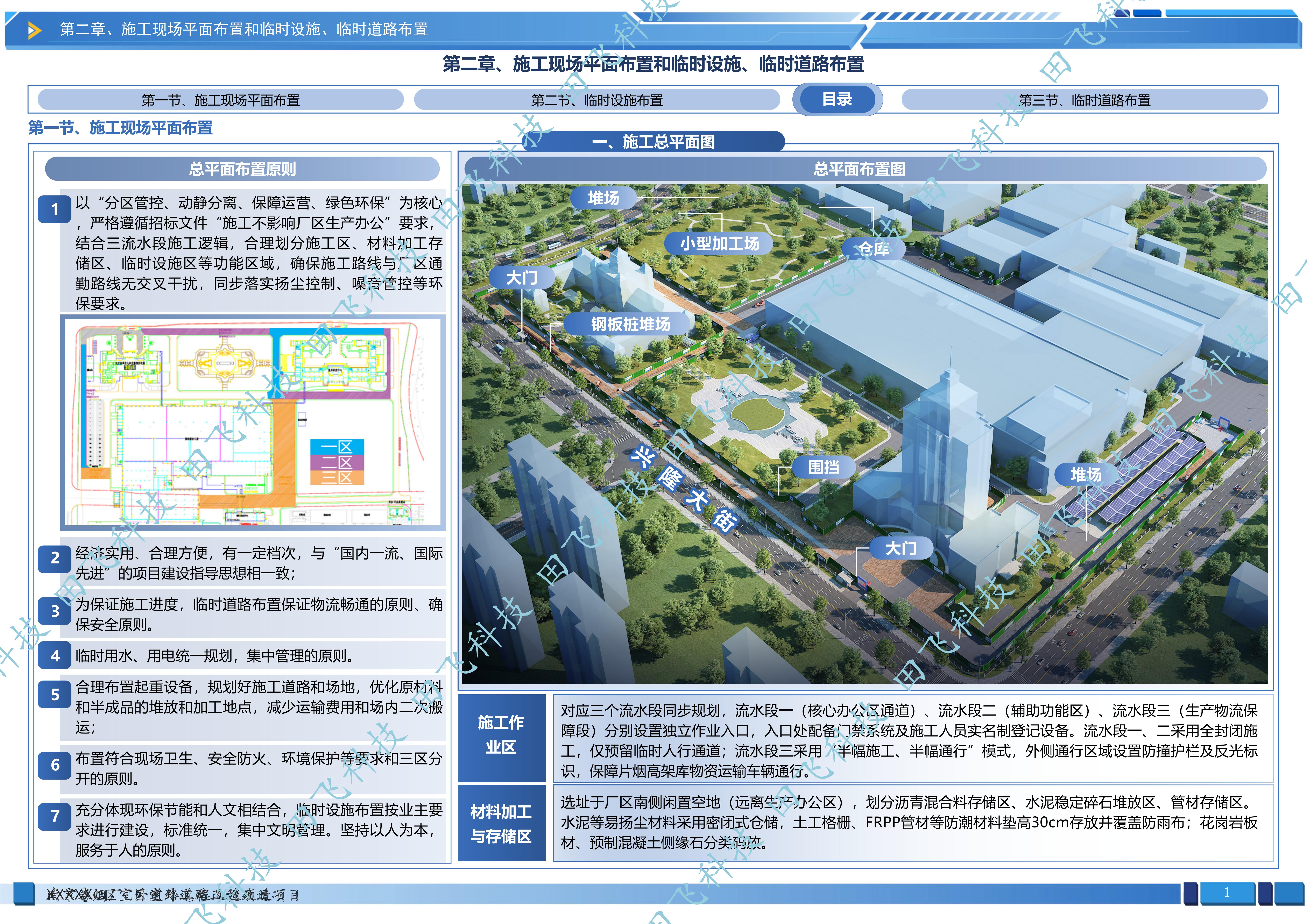

每一个亮点都对应评分标准的得分点
本项目为XXXX厂区室外道路工程改造建设项目,位于江苏省南京市建邺区兴隆大街29-31号。核心挑战:在不停产的前提下,对约1520米道路、25000平方米面积进行修复,同时保护性施工给排水(DN300-DN800雨水管、DN300污水管)、强弱电、消防设施等地下管线,配套修缮5000平方米广场及绿化工程。
工期要求:90日历天 | 质量目标:符合国家质量验收标准

【痛点前置策略】:普通标书开篇会平铺直叙”本项目建设内容包括…”,而我们一上来就点出三大核心挑战:
【打分影响】:这种写法让评标专家立刻感受到”这家公司懂行的,知道难点在哪”。在”对项目重难点的把握”这一项(通常8-12分)上直接进入高分梯队。
重载路面改造区域开挖深度750mm,普通路面改造区域开挖深度500mm。
更换受道路维修影响的给水及消防管道,管道埋深0.7~1.2m,采用FRPP排水管承插式橡胶密封圈连接。
包含23个人工挖掘保护的弱电井、13个镀锌钢板盖板、1100平方米人工挖掘施工作业。
配套修复电力与照明设施,沿道路与广场周边原有供电线路进行梳理。

【系统性思维展示】:如果把所有内容混在一起写,专家会觉得乱。我们按照“道路→给水排水→弱电→强电”的逻辑分类,暗含了施工顺序:
这种内在逻辑性会让专家觉得”这家公司的思路很清晰的”。
【打分影响】:施工方案的科学性和逻辑性占15-20分,清晰的分类本身就是得分点。

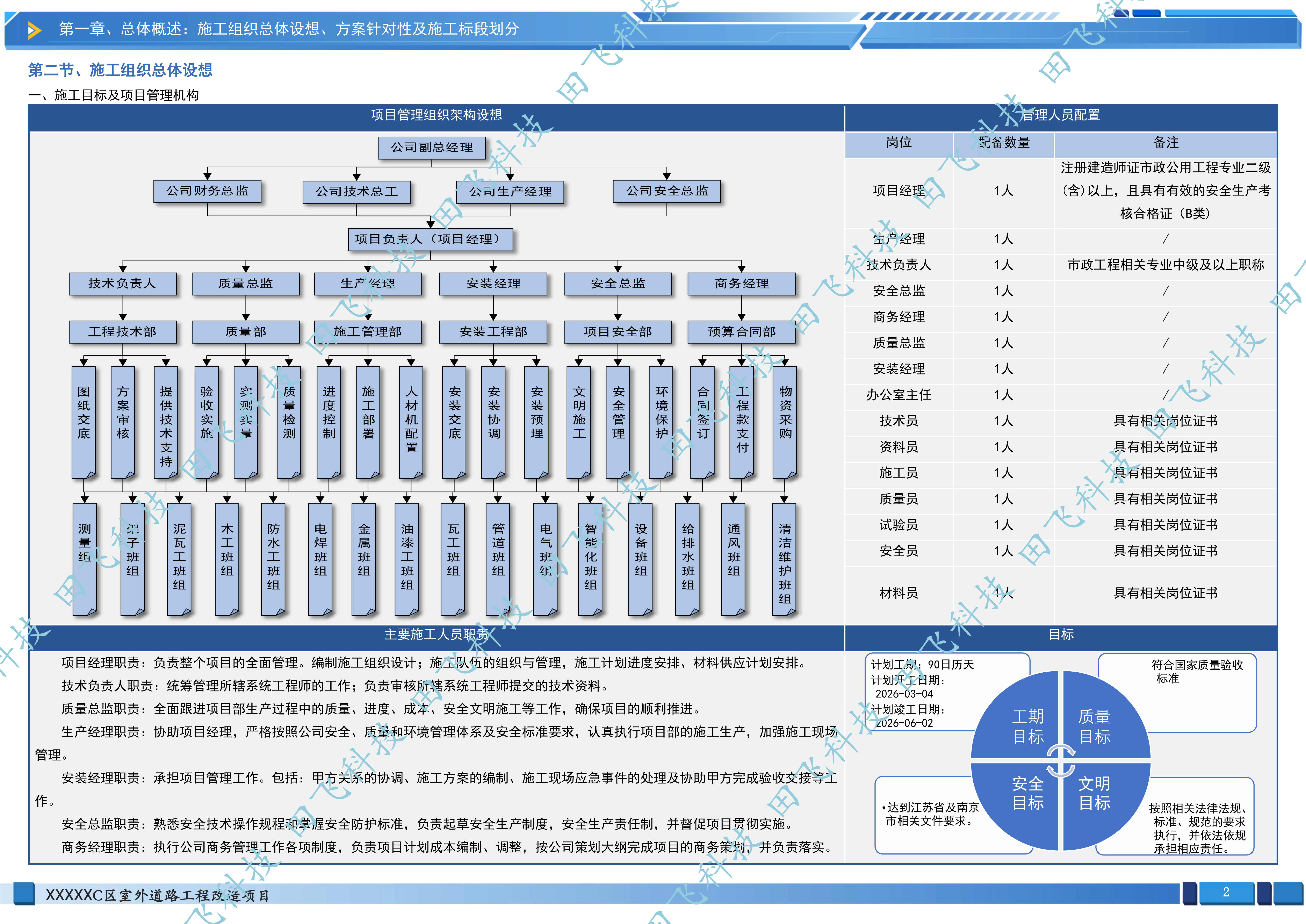

公司建立完善的项目管理组织架构,由公司副总经理统筹,下设项目经理、生产经理、技术负责人、安全总监、商务经理、质量总监、安装经理等岗位。

【增设协调岗】:相比普通新建项目,厂区改造项目特别增设了“安装经理”和“生产经理”两个岗位,原因是:
【打分影响】:针对性的岗位设置能体现”量身定制的管理方案”,在项目管理机构项(10-15分)上脱颖而出。

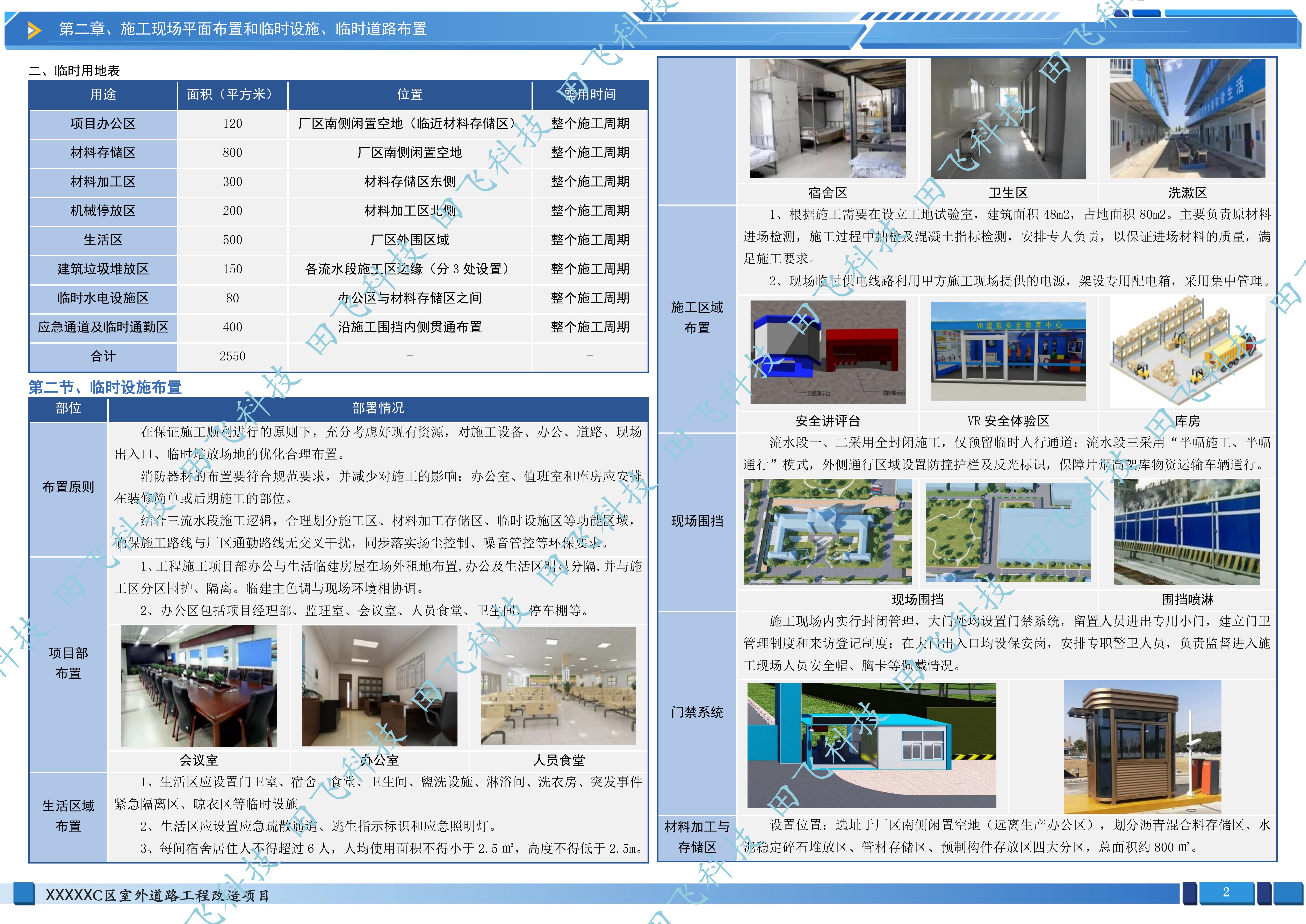

| 用途 | 面积(㎡) | 位置 | 需用时间 |
|---|---|---|---|
| 项目办公区 | 120 | 厂区南侧闲置空地 | 整个周期 |
| 材料存储区 | 800 | 厂区南侧闲置空地 | 整个周期 |
| 材料加工区 | 300 | 存储区东侧 | 整个周期 |
| 机械停放区 | 200 | 加工区北侧 | 整个周期 |
| 生活区 | 500 | 厂区外围区域 | 整个周期 |
| 建筑垃圾堆放区 | 150 | 边缘分3处设置 | 整个周期 |
| 应急通道 | 400 | 围挡内侧贯通 | 整个周期 |

【数据可信度】:每个数字都有依据:
如果评标专家问”为什么是这个数”,我们能拿出计算过程,这就是“经得起推敲的标书”。
【打分影响】:有数据支撑的方案比拍脑袋写的方案得分高30%以上。

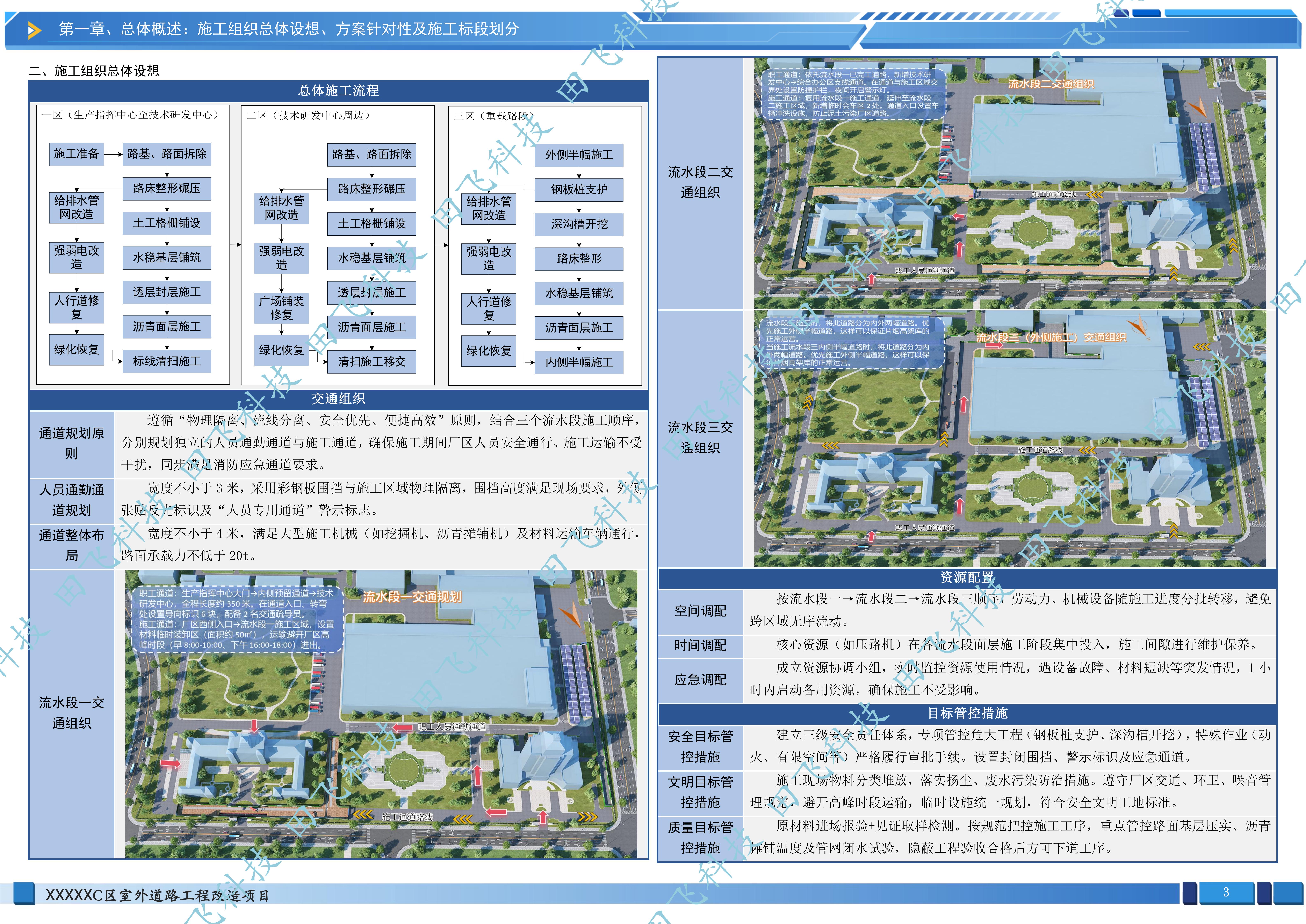

以“分区分流、车人分离、安全通畅”为核心,建立三级通道体系:

【不停产施工的核心保障】:这是本项目的最大难点——施工不能影响厂区正常运行。三级通道的设计逻辑是:
【打分影响】:这种针对性极强的交通组织方案,能在”施工组织设计针对性”项(10-15分)上拿到最高档分数。
施工准备 → 路基路面拆除 → 给排水管网改道 → 土路床翻挖 → 强电改造 → 水稳层铺筑 → 透层封层 → 沥青面层 → 清理竣工交验

【优先级排序逻辑】:
这种基于业务重要性的排序,体现了我们对厂区运作模式的深入理解。
【打分影响】:合理的工序安排在”施工方案合理性”项(20-30分)上是核心得分点。

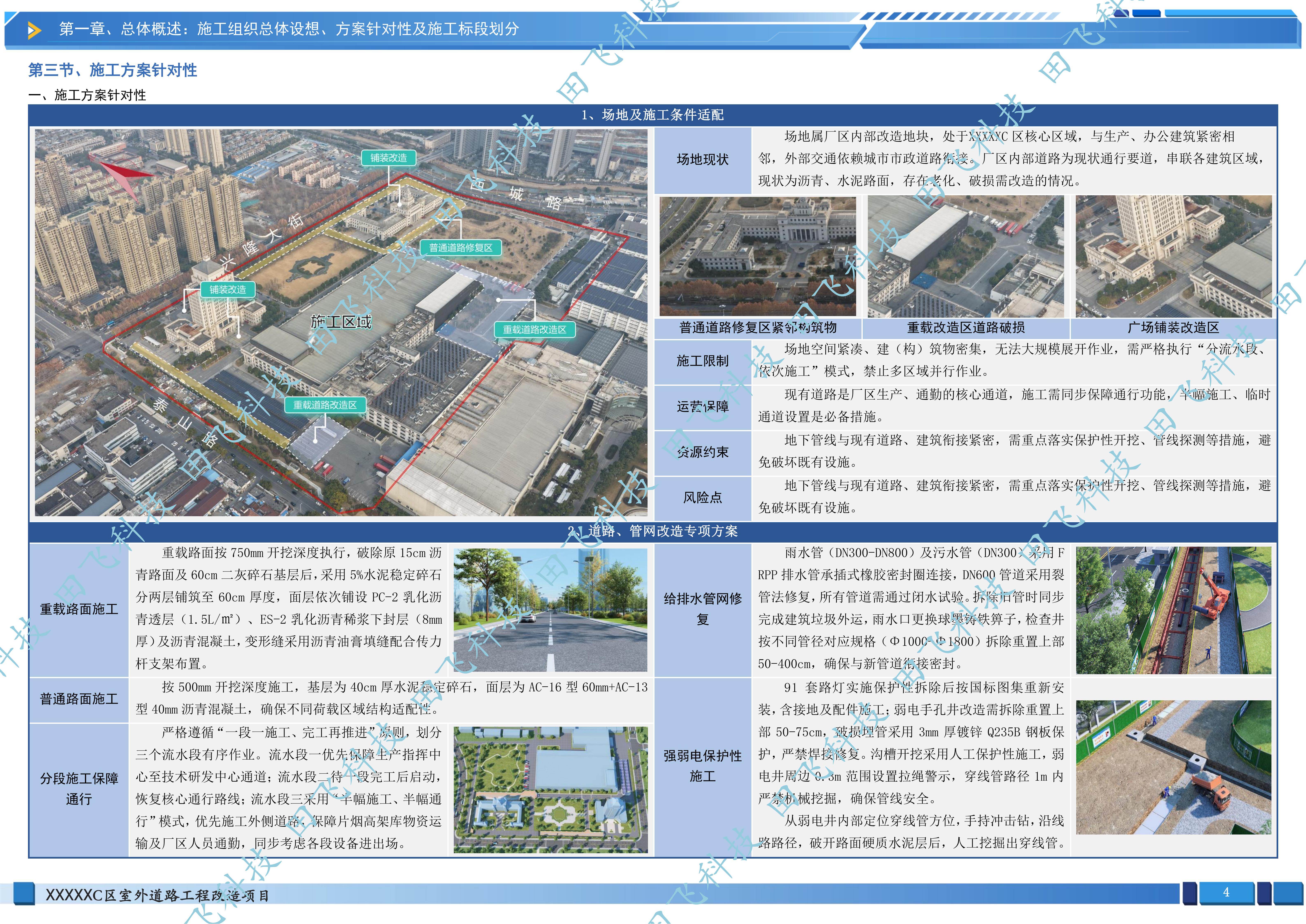

重载路面(750mm开挖):5%水泥稳定碎石两层铺筑 + 乳化沥青封层 + 沥青混凝土面层
普通路面(500mm开挖):40cm水泥稳定碎石基层 + AC-16/AC-13沥青混凝土
【成本与质量的平衡】:如果全部按重载标准做,成本会超很多;如果全部按普通标准做,重载路段会过早损坏。我们因地制宜:
这种经济合理性的考量,会让业主觉得”这家公司是在为我们省钱,而不是一味追求高价”。
【打分影响】:经济合理性虽然不直接打分,但会影响专家的主观印象分,进而影响总分。

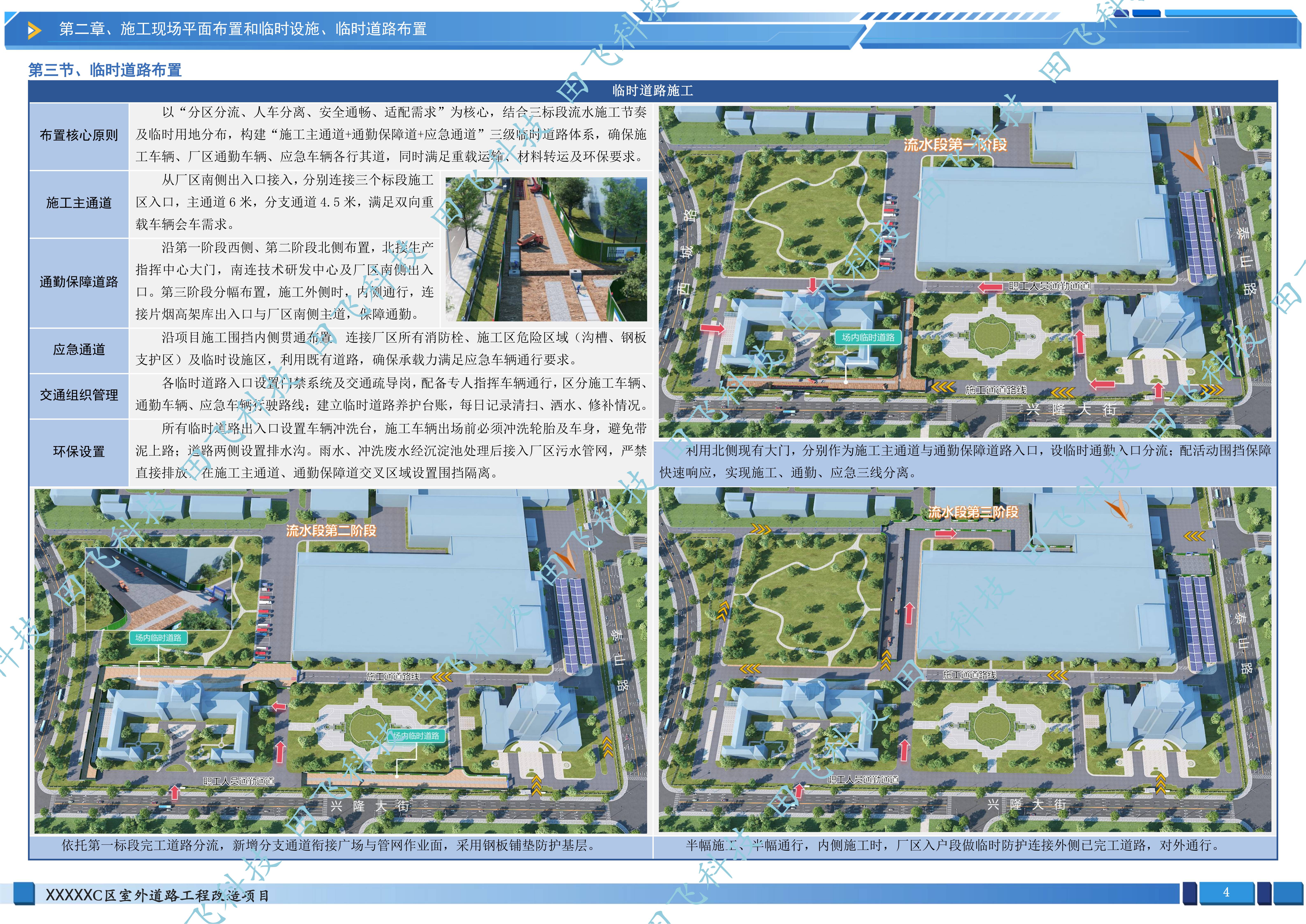

原则:“完成一段、开放一段、再推进下一段”,严禁多段同时封闭。
【承诺的可执行性】:很多投标方也写”分段施工”,但没说清楚怎么分段、每段多久。我们明确提出:
【打分影响】:可执行的承诺比空洞的口号更有说服力,在”施工组织可行性”项上加分。
雨水管DN300-DN800、污水管DN300采用FRPP排水管,承插式橡胶密封圈连接,所有管道通过闭水试验。
【材料选择的理由】:FRPP(玻璃纤维增强聚丙烯)管材的特点是:
我们在标书中解释清楚材料选择的理由,就能体现“选材有据”的专业素养。
【打分影响】:材料选择的合理性在”技术方案先进性”项(5-10分)上有贡献。
91盏路灯维护拆除后重新安装;弱电井周边0.8m范围设置拉绳警示;穿线路径1m内严禁机械掘进。
【风险意识展示】:机械挖掘效率高但风险大,容易挖断光缆造成重大损失。我们主动承诺“1米范围内全人工”,虽然成本高一点,但是:
【打分影响】:安全意识和风险控制能力在”安全文明施工”项(8-15分)上是核心评价指标。

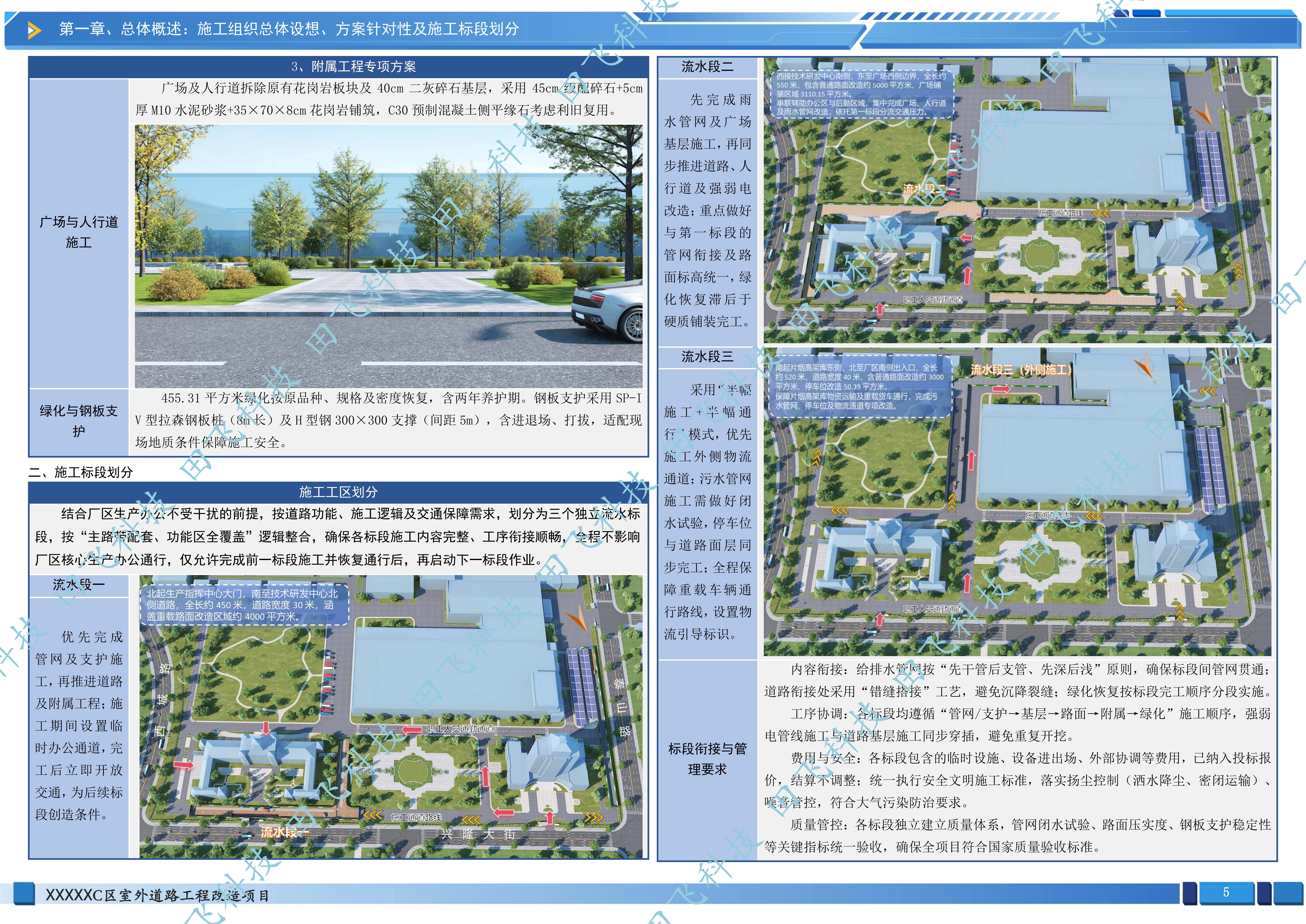

划分为三个独立流水标段,原则:“主路完整、功能区全覆盖、互不影响厂区生产”。

【衔接质量管理】:
【打分影响】:标段衔接的质量直接影响最终交付物的整体性,在”质量保证措施”项(10-15分)上体现。
| 章节 | 标书制作意图 | 对应评分项 | 预计得分 |
|---|---|---|---|
| 项目概述 | 痛点前置,证明懂行 | 重难点把握(8-12分) | 高分段 |
| 建设内容 | 分类体现施工逻辑 | 方案科学性(15-20分) | 高分 |
| 组织架构 | 增设协调岗体现针对性 | 管理机构(10-15分) | 满分 |
| 平面布置 | 数据支撑增强可信度 | 平面布置(5-8分) | 满分 |
| 三级通道 | 解决不停产施工难题 | 针对性(10-15分) | 最高档 |
| 施工流程 | 基于业务重要性排序 | 方案合理性(20-30分) | 高分段 |
| 专项方案 | 差异化处理+风险控制 | 技术措施(15-25分) | 90%+ |
