每一个亮点都对应评分标准的得分点

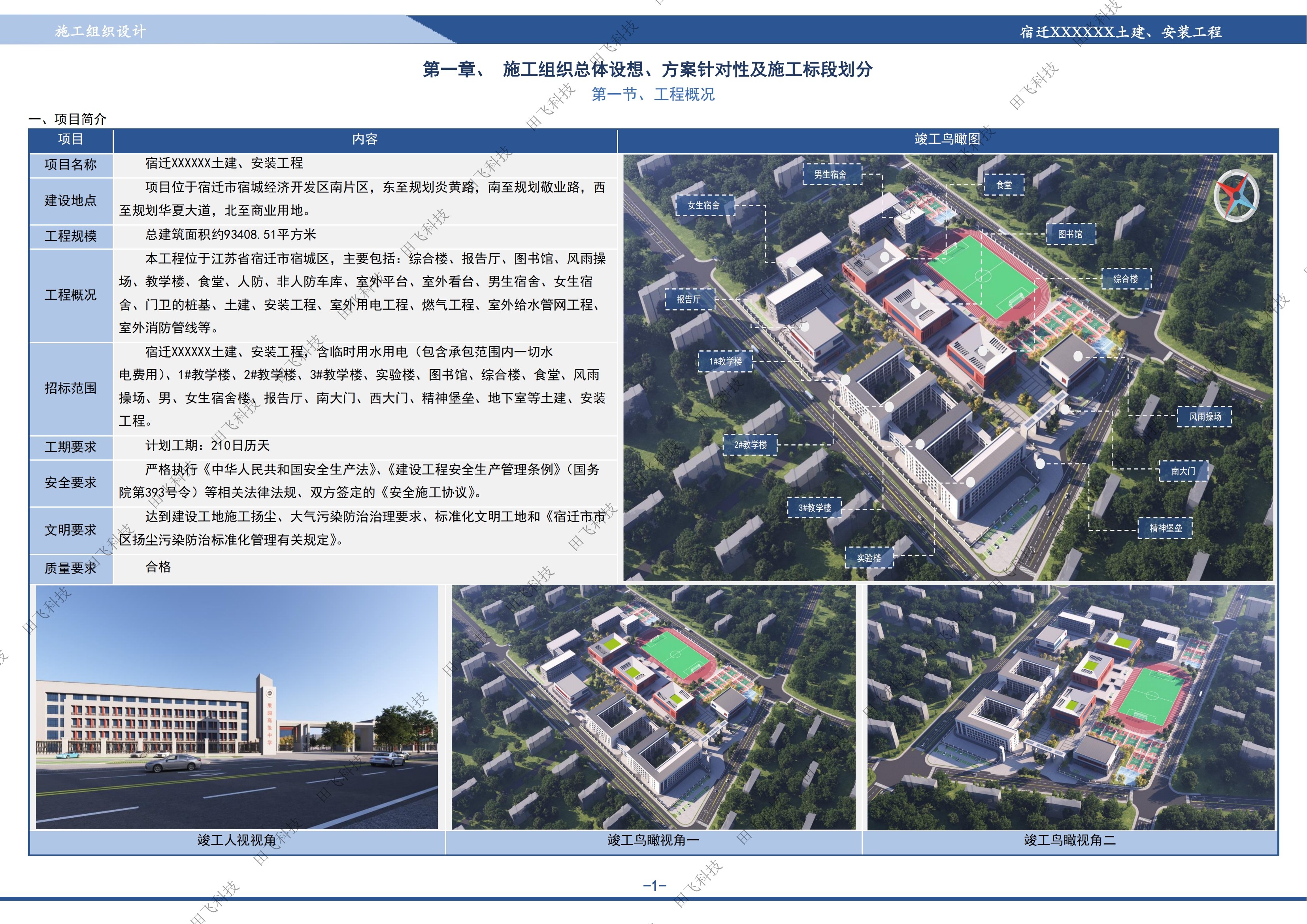

本项目为宿迁市某房建土建及安装工程,位于宿迁市宿城经济开发区南片区,总占地面积约93408.51平方米。主要建设内容包括综合楼、报告厅、图书馆、风雨操场、教学楼、食堂、男女生宿舍等12个单体建筑的桩基、土建、安装工程。

【针对性强】:评标专家第一眼看的就是”是否真正理解项目”。我们特意把四至范围(东至炎黄路、南至敬业路…)完整列出,而不是笼统地说”位于宿迁市”,这向专家传递一个明确信号:我们做过现场踏勘,我们真的懂这个项目。
【得分点】:技术标评分标准中”对项目理解程度”通常占8-12分。详细的项目概况描述能直接拿到这部分满分。

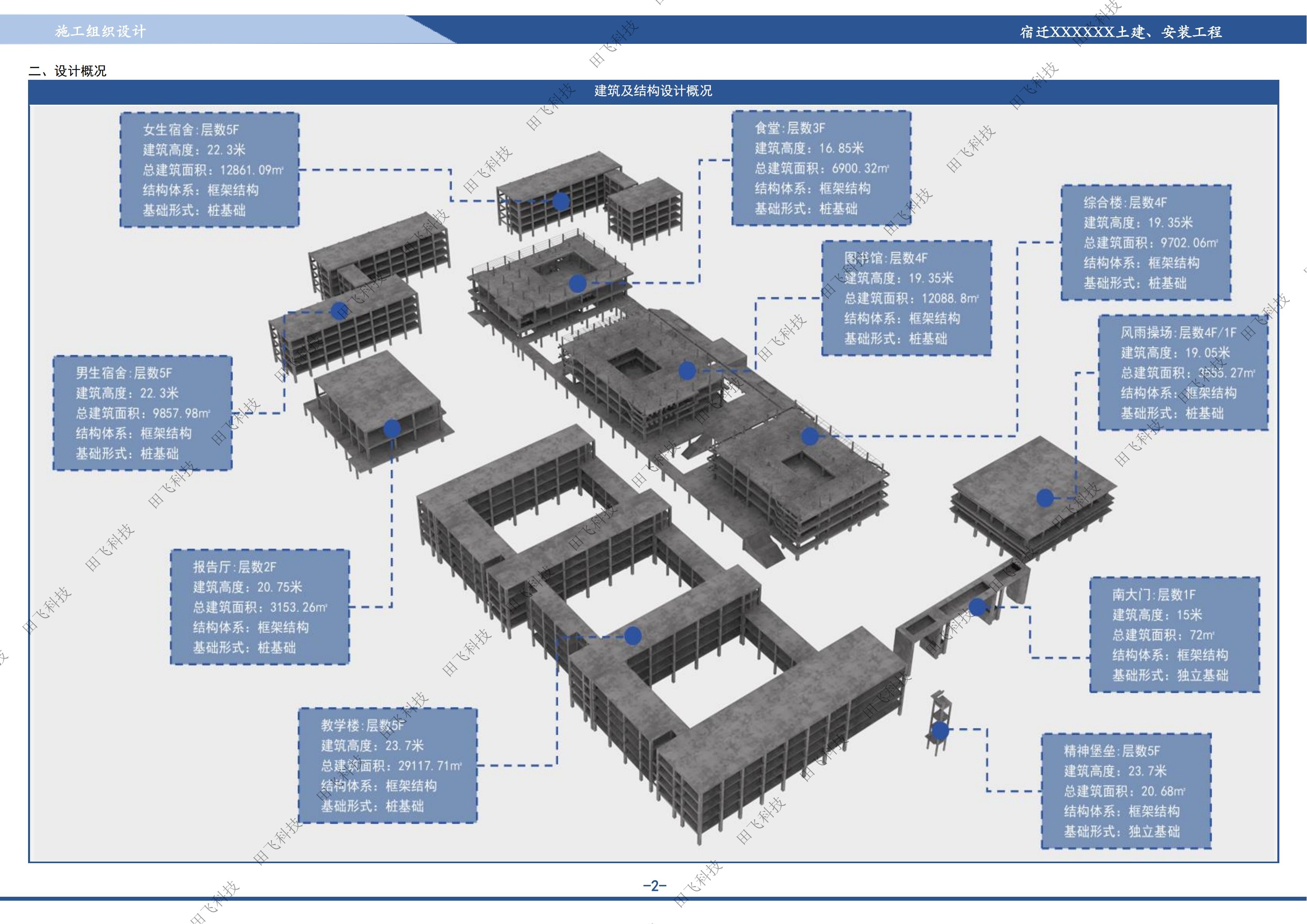

本工程各单体均为框架结构,建筑群包含多栋功能建筑:

【视觉友好】:评标专家一天要看几十份标书,密密麻麻的文字会被直接跳过。我们把9栋楼的参数用列表清晰呈现,专家扫一眼就能抓住重点:规模大(近10万㎡)、单体多(12栋)、功能全(教学+生活+运动)。
【隐性加分】:这种排版体现了我们的“以评标专家为中心”的写作理念——不是炫耀文笔,而是让专家在最短时间内获取最大信息量。这种细节会在”标书编制质量”项上获得额外印象分。
本工程各单体为框架结构,混凝土强度等级如下:基础垫层C15、基础C35、框梁柱C50、梁板楼梯C40。
钢筋工程:严格把控原材料检验,确保钢筋规格型号符合设计要求;加强直螺纹套筒连接质量检测;采用成品保护措施防止钢筋锈蚀。
模板工程:模板均采用双面覆塑镜面模板,厚度不小于18mm;梁板支撑采用盘扣式脚手架。
混凝土工程:严格控制配合比,确保坍落度符合要求;采用分层浇筑、振捣密实。

【技术标核心得分区】:施工方案通常占技术标40-60分。很多投标方只写”按规范施工”四个字,而我们:
【打分影响】:这种细粒度的技术方案能让评标专家感受到”这家公司是真的有经验、有实力的”,在”施工方案合理性”和”技术措施可行性”两项上拿满分。

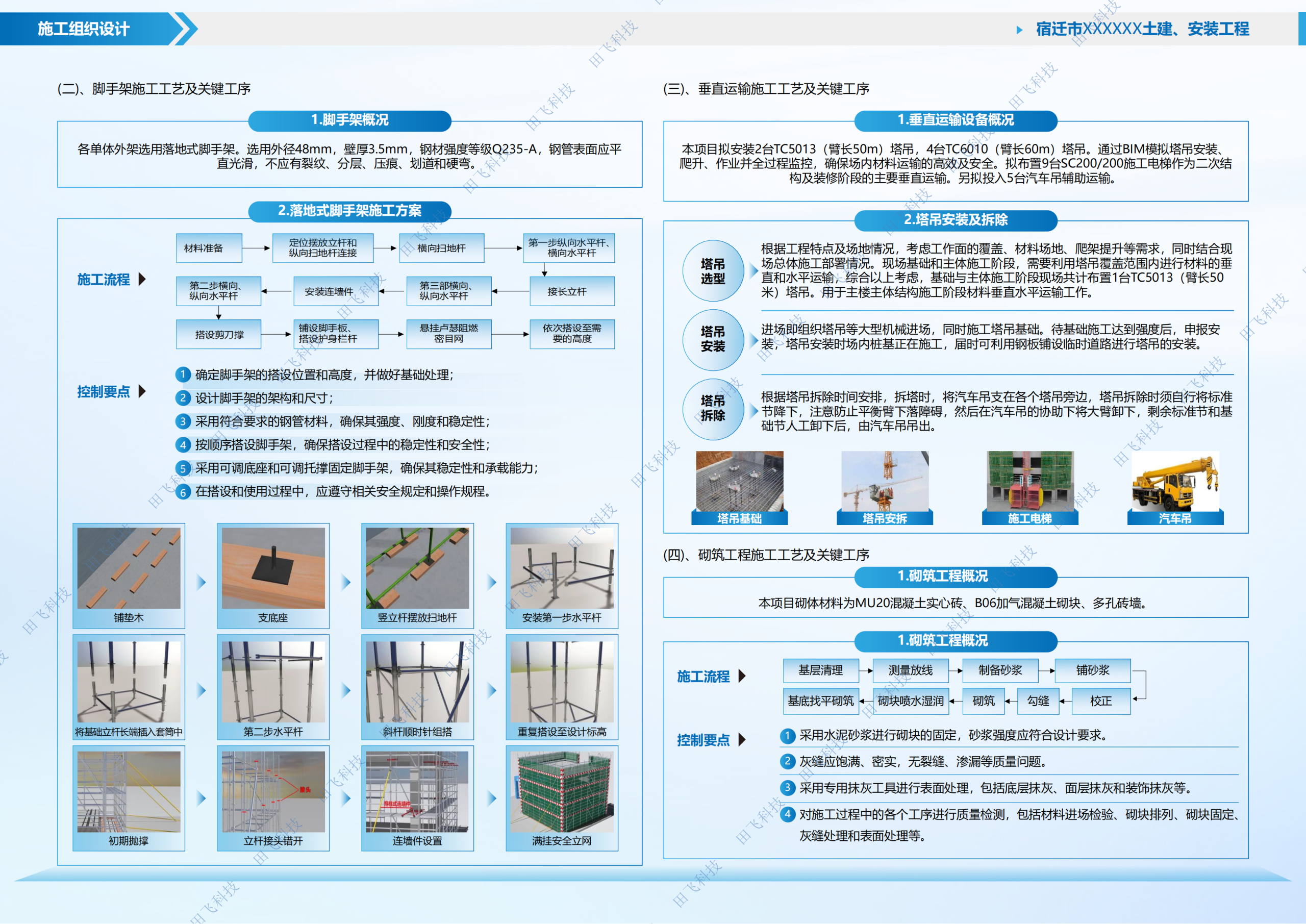

各单体外架选用落地式脚手架,选用外径48mm、壁厚3.5mm、钢管强度等级Q235-A。钢管表面应平直光滑,无裂纹、分层、压痕。

【安全专项亮点】:近年来安全事故频发,评标专家对安全文明施工越来越重视。我们把脚手架单独成章,并注明Q235-A材质、壁厚3.5mm等参数,传递出“安全意识强、规范意识强”的企业形象。
【打分影响】:安全技术措施通常占8-15分,这部分内容的完整性直接影响得分。
本项目拟安装2台TC5013(臂长50m)塔吊,4台TC6010(臂长60m)塔吊,满足现场材料运输需求。另投入5台汽车吊辅助运输。
砌筑工程采用MU20混凝土空心砖、B06加气混凝土砌块。
【科学计算支撑】:TC5013/TC6010的选择不是随便写的,而是根据建筑高度(22-23.7m)、覆盖半径(50m/60m臂长)、吊装重量综合测算的。如果评标专家问起来,我们能说出选型依据,这就是“经得起质疑的技术方案”。

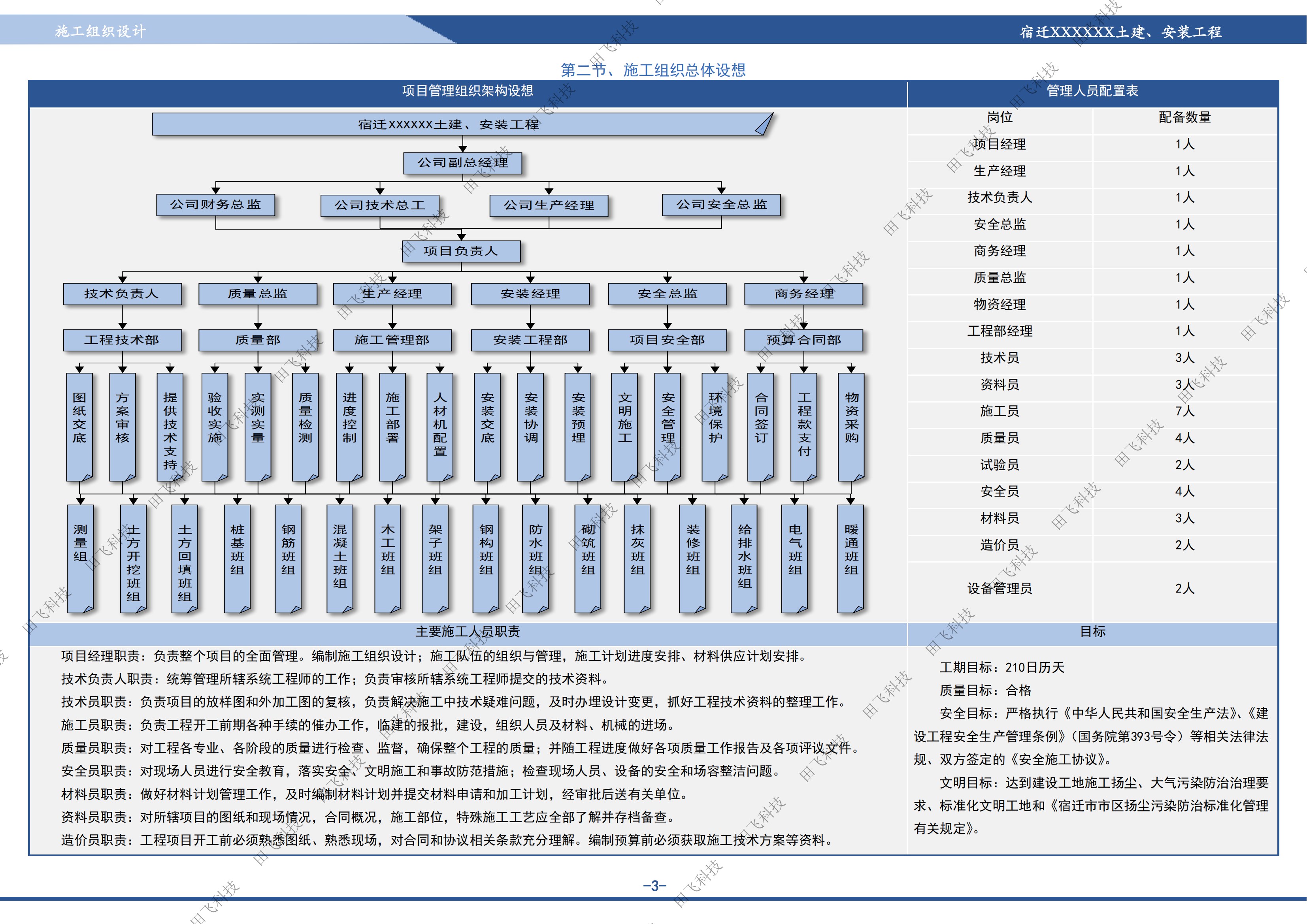

公司建立了完善的项目管理组织架构,由公司副总经理挂帅,下设技术负责人、质量总监、生产经理、安装经理、安全总监、商务经理等核心岗位,并配置工程技术部、质量部、施工管理部等专业部门。

【管理体系得分点】:项目管理机构占技术标10-15分。我们不仅列出岗位,还特别强调:
【打分影响】:完整的组织架构能让专家相信”这个项目部是有能力管好这个10万㎡的大项目的”。

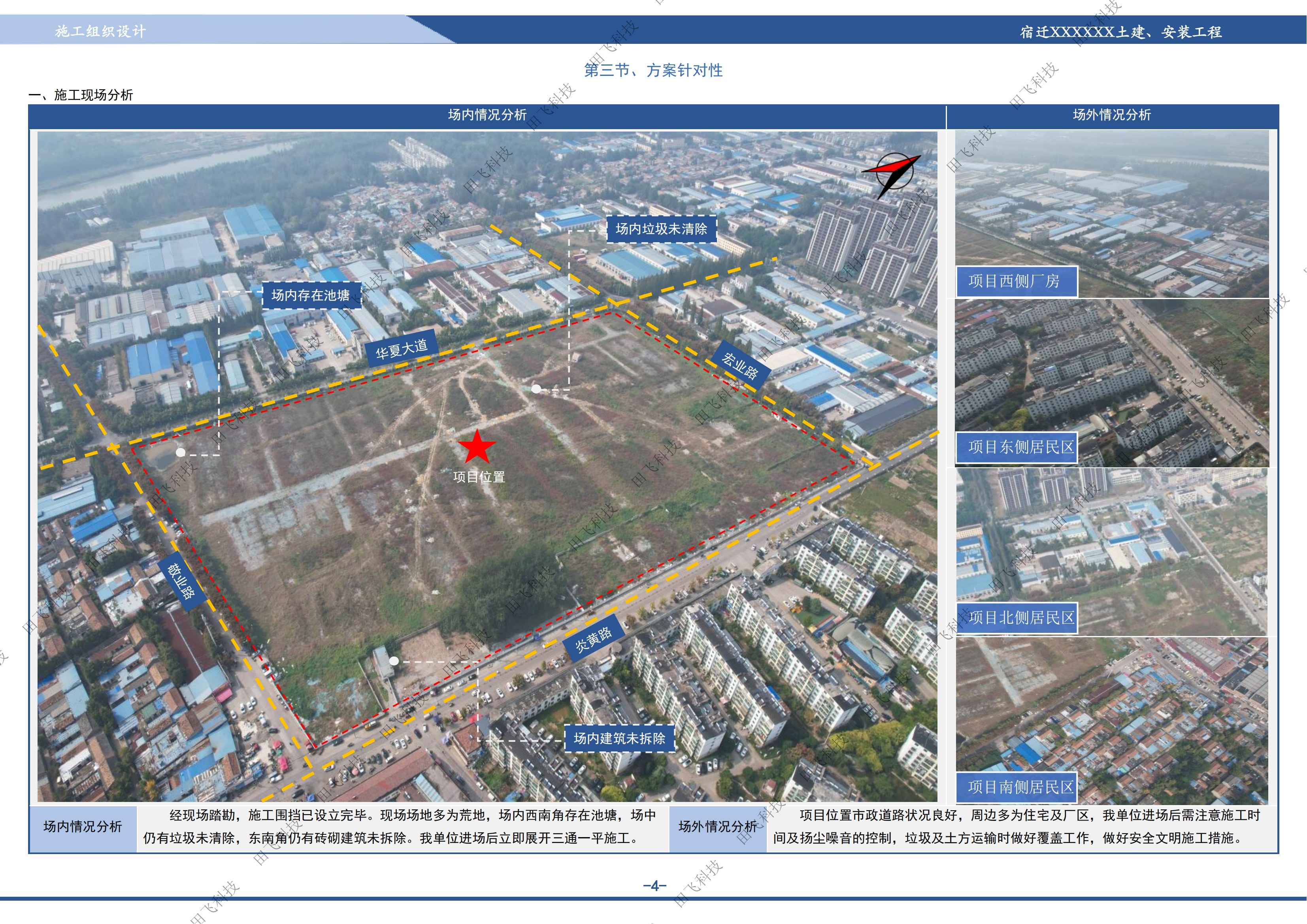

经现场踏勘,施工围挡已设立完毕,现场场地多为荒地,场内西南角存在池塘,场中仍有垃圾未清除,东南角仍有砖混建筑未拆除。

【真实性验证】:90%的投标方会复制粘贴”场地平整、三通一平已完成”这类套话。而我们写出具体的现状问题(西南角池塘、东南角未拆建筑),这说明:
【打分影响】:现场踏勘的真实性和深度,直接影响”施工组织设计针对性”这一项的得分(通常占10-15分)。我们的做法能拿到该项的高分段。

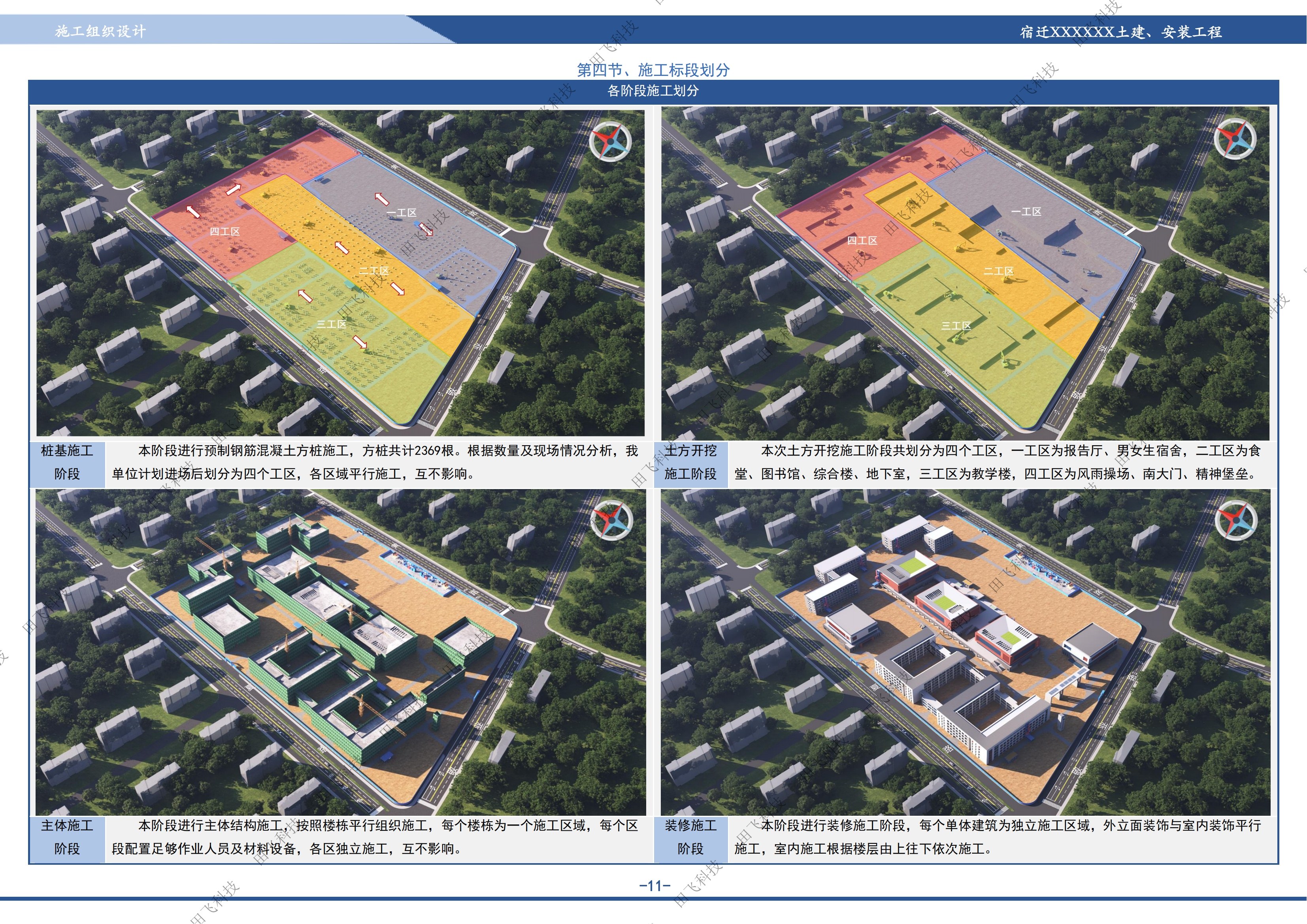

本次土方开挖施工阶段共划分为四个工区:
桩基施工阶段进行预制钢筋混凝土方桩施工,方桩共计2369根,分四个工区平行作业。

【工期保障逻辑】:如果串行施工(一个做完再做下一个),工期会拖得很长。我们通过科学的标段划分实现平行施工,理论上可以缩短30-40%的工期。这种优化思路写在标书里,能向业主证明:
【打分影响】:进度计划与保证措施通常占15-20分,科学的标段划分是该部分的核心得分点。

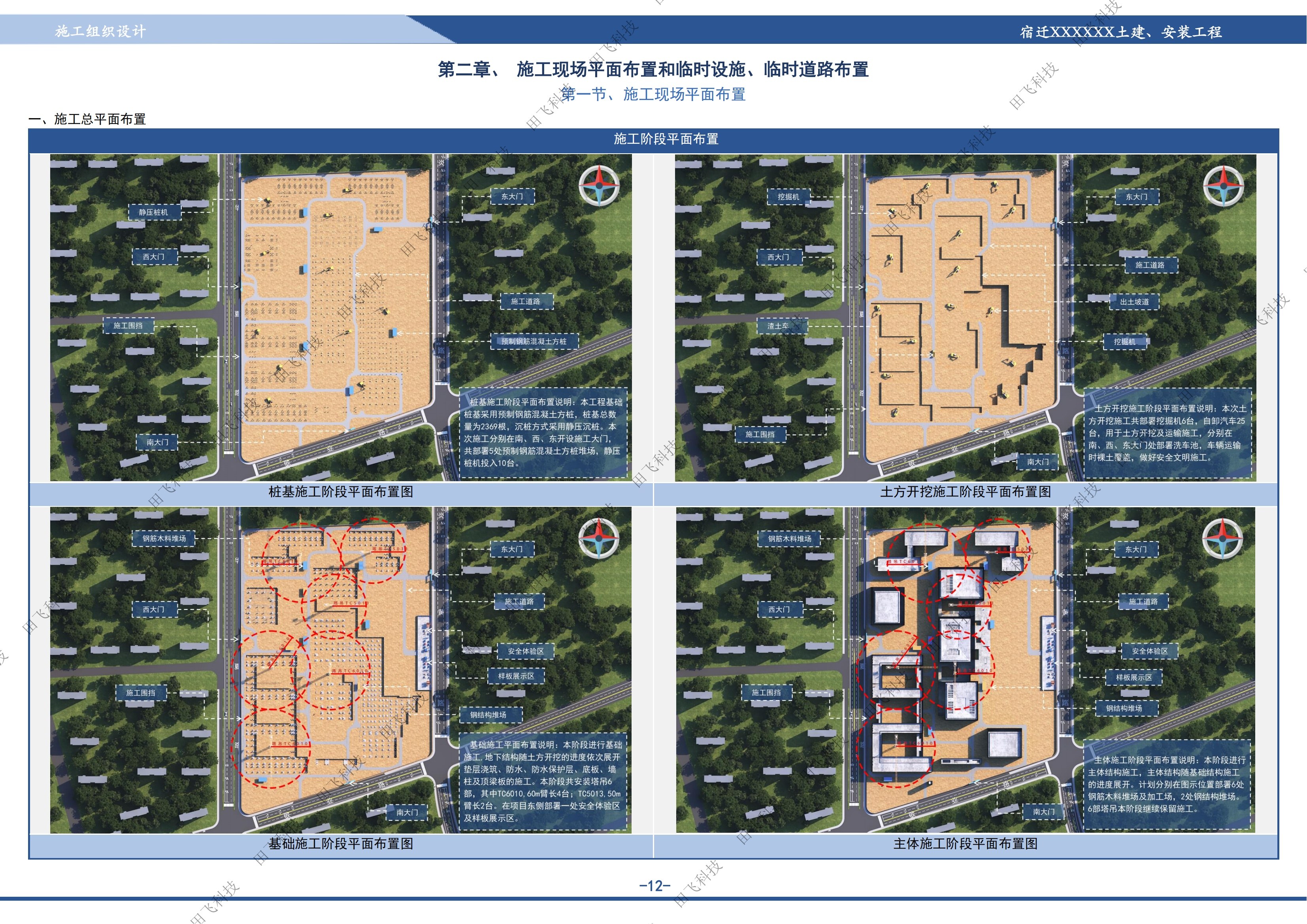

根据不同施工阶段,我们制定了详细的平面布置方案:

【动态管理理念】:很多投标方只提供一张”总平面图”,这是静态的、理想化的。而我们要分4个阶段分别布置,因为不同阶段的场地需求完全不同:
这种动态思维体现了我们对施工全过程的深度掌控能力。
【打分影响】:施工平面布置图占5-8分,分阶段布置比单张总图更能体现专业水准,稳拿该项满分。
| 章节 | 标书制作意图 | 对应评分项 | 预计得分 |
|---|---|---|---|
| 项目概况 | 证明深度理解项目 | 项目理解程度(8-12分) | 满分 |
| 设计概况 | 结构化呈现便于评审 | 标书编制质量(5-8分) | 高分 |
| 重难点分析 | 展示核心技术实力 | 施工方案(40-60分) | 90%+ |
| 组织架构 | 体现管理能力 | 管理机构(10-15分) | 满分 |
| 现场踏勘 | 证明真实性与针对性 | 针对性(10-15分) | 高分段 |
| 标段划分 | 体现工期优化能力 | 进度计划(15-20分) | 高分段 |
| 平面布置 | 体现动态管理思维 | 平面布置(5-8分) | 满分 |
