每一个亮点都对应评分标准的得分点

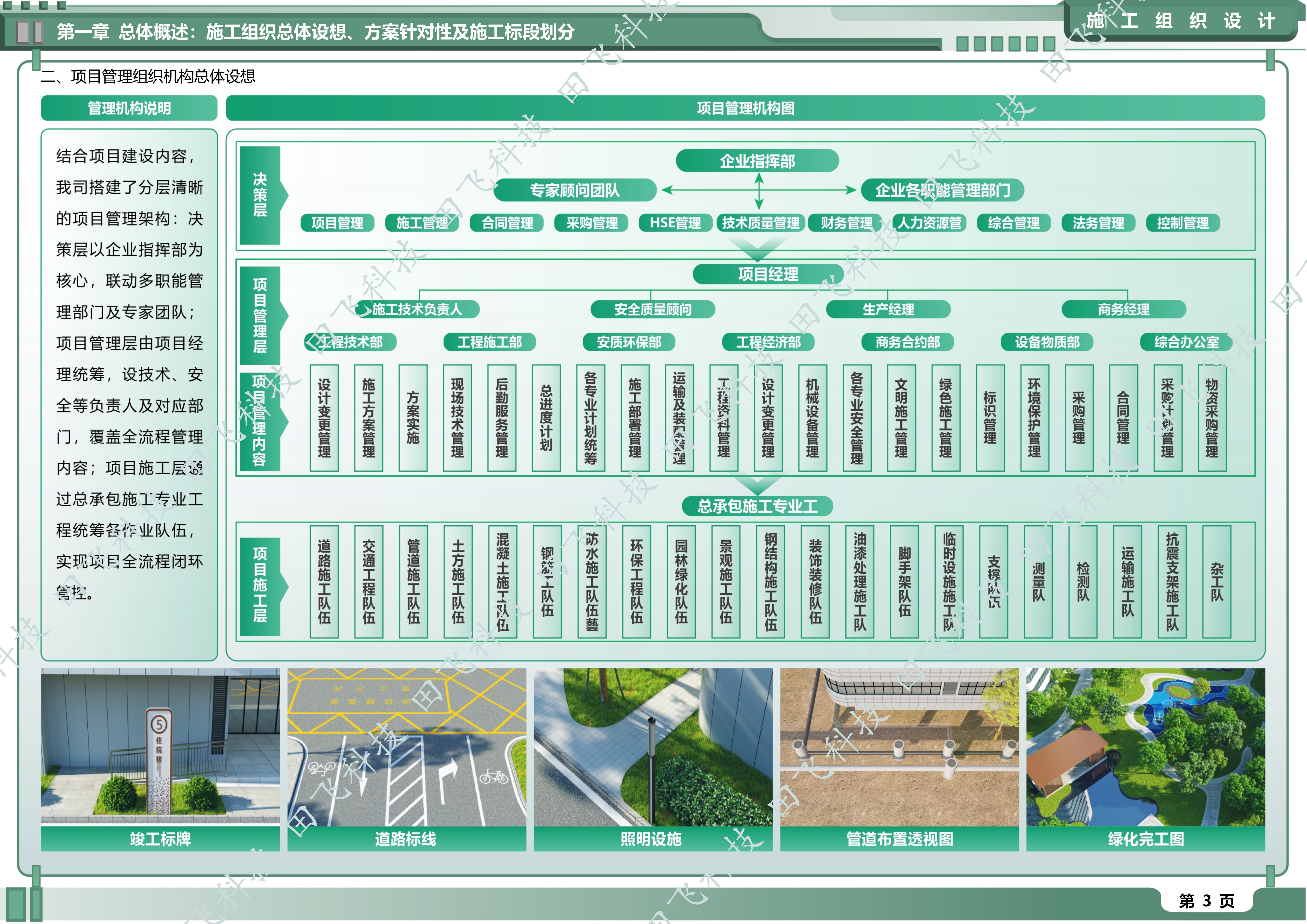

这一张图的核心任务是让评委确信”我们真正理解了这个项目”。上方是工程概况或评分索引,下方是现场航拍或效果图,直观展示工程规模、周边环境、施工难点。
完整的目录或现场踏勘记录展示我们对标书编制规范的严格遵守。章节设置逻辑清晰、层次分明,重点章节用加粗突出,引导评委关注高分值章节。
排版意图:这是评标专家翻阅标书的”导航系统”,体现我们的专业性。
这一张图把枯燥的设计参数变成可视化的亮点展示。常规参数(规模/高度/结构形式)证明专业性;杀手锏参数(光伏组件/绿色建材/新技术应用)拉开差距。
直接回应”新型技术应用措施”评分项(通常2-3分)。特别是绿色建筑相关标注,顺应行业趋势,加分明显。

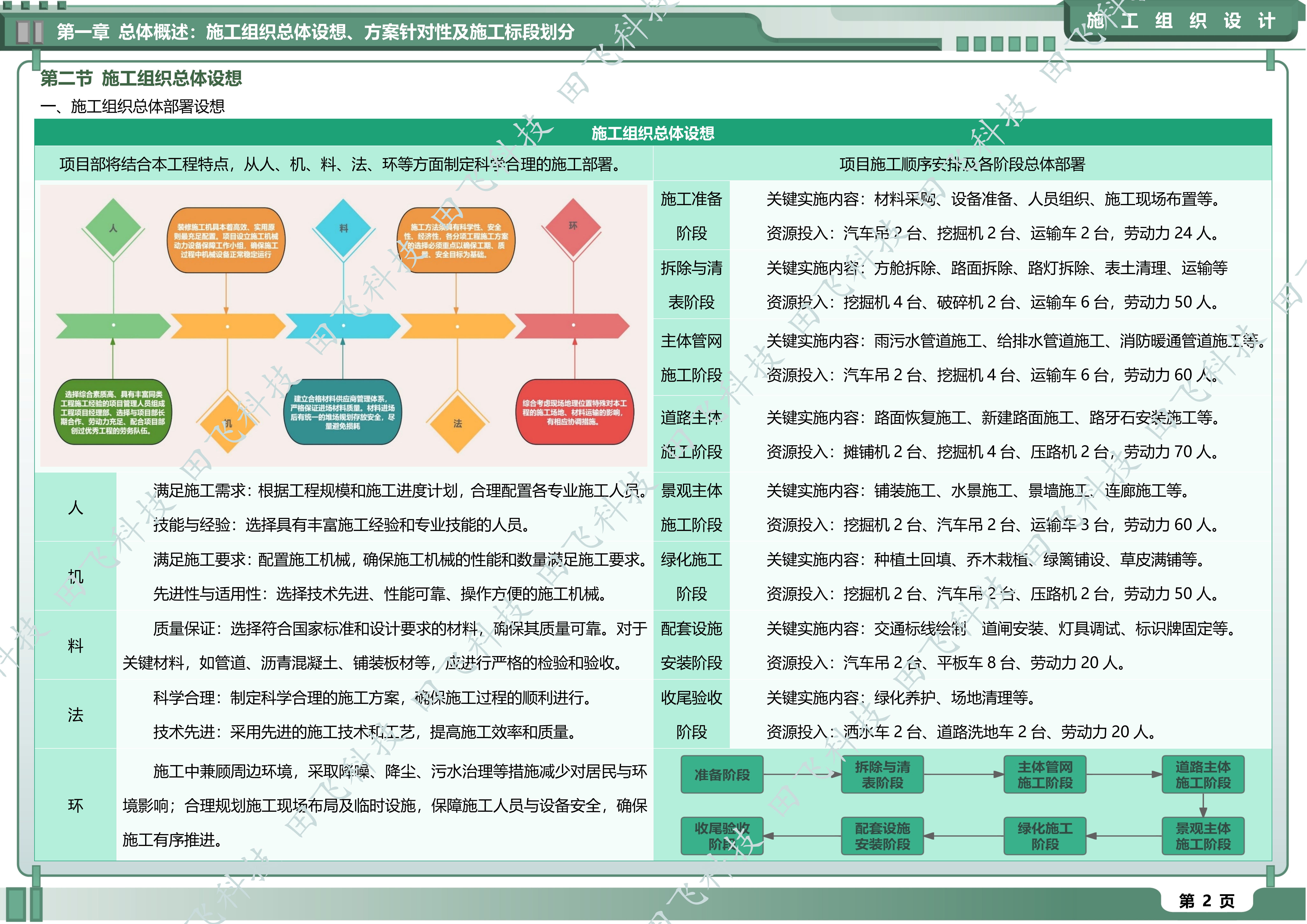

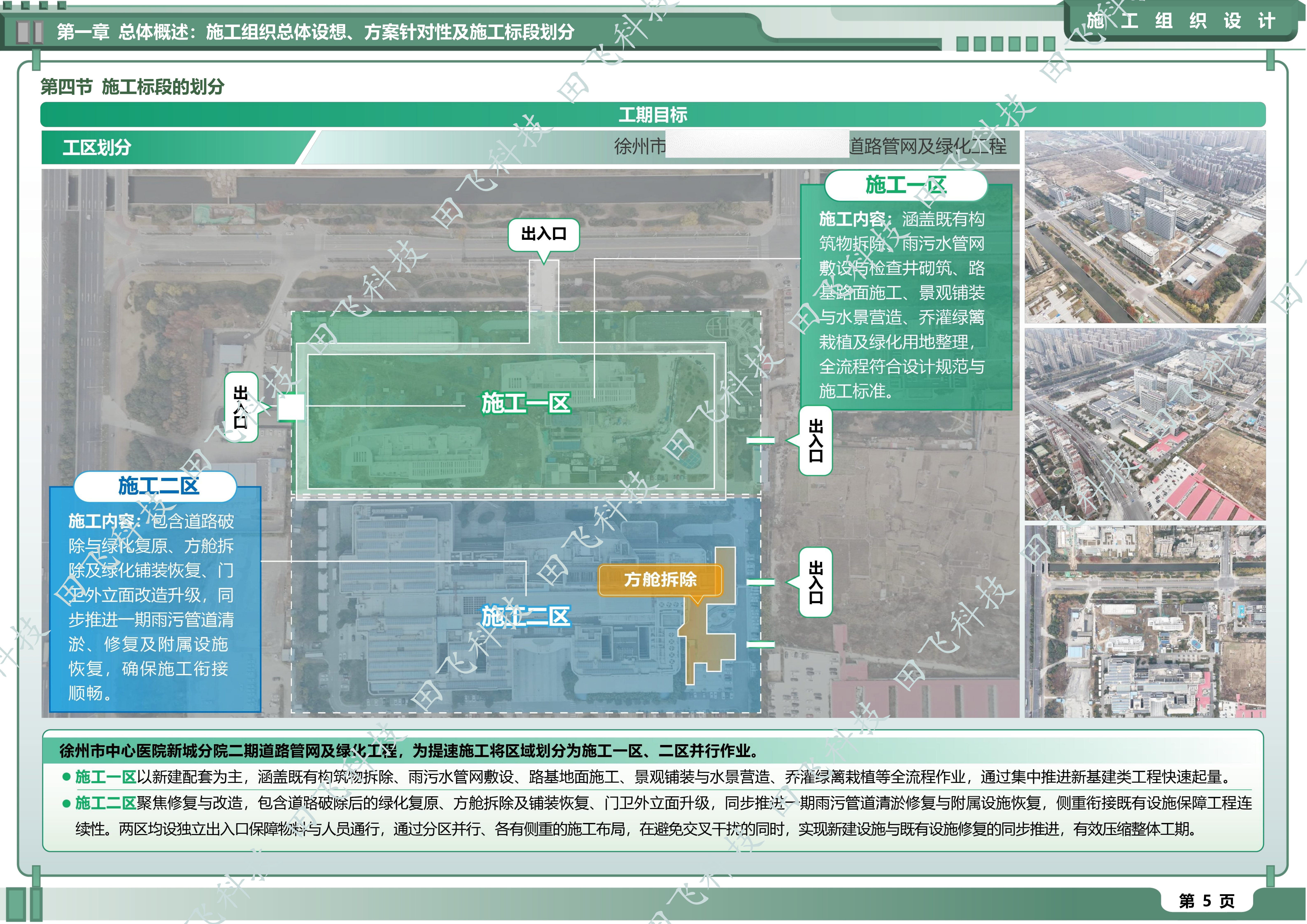

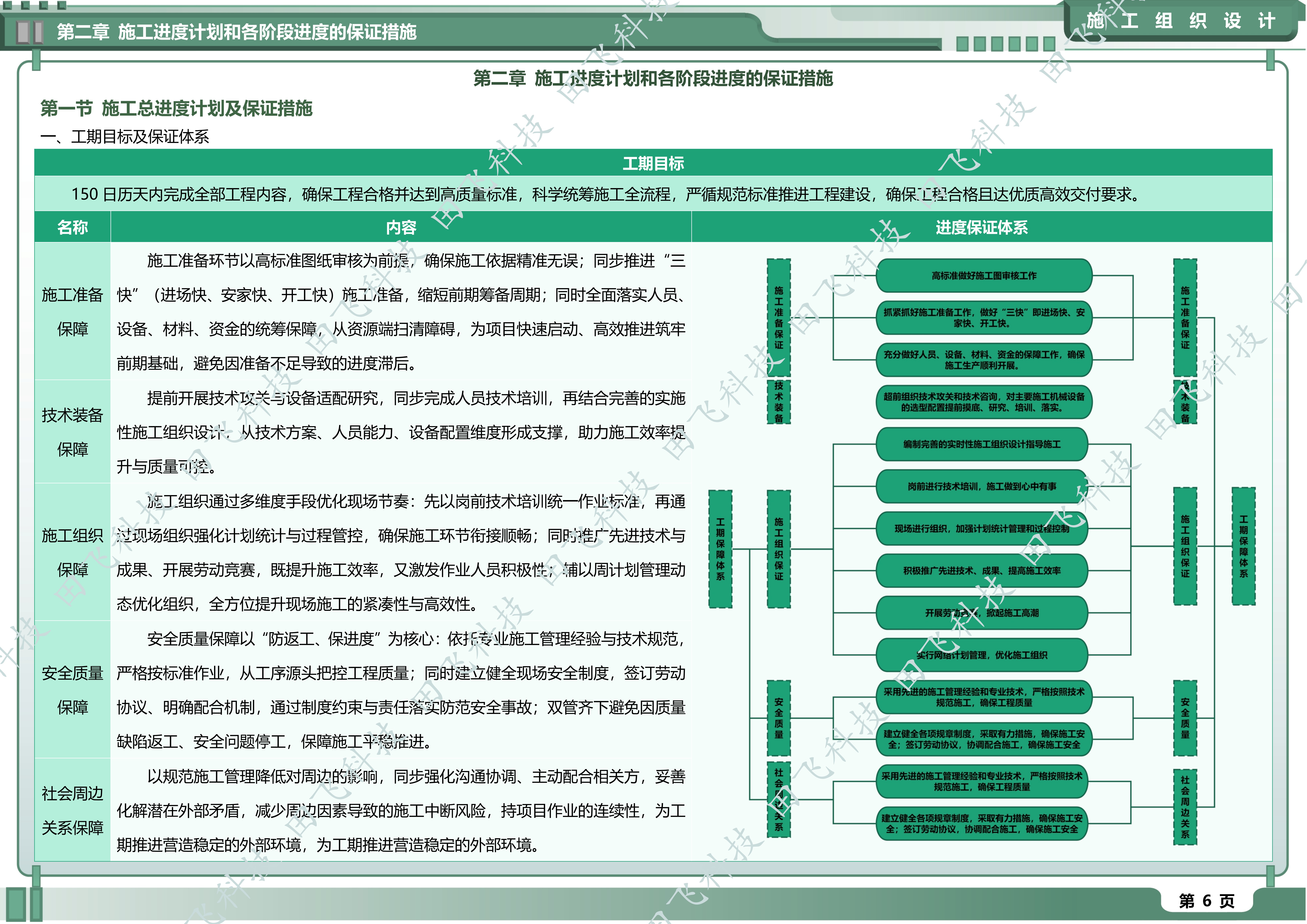

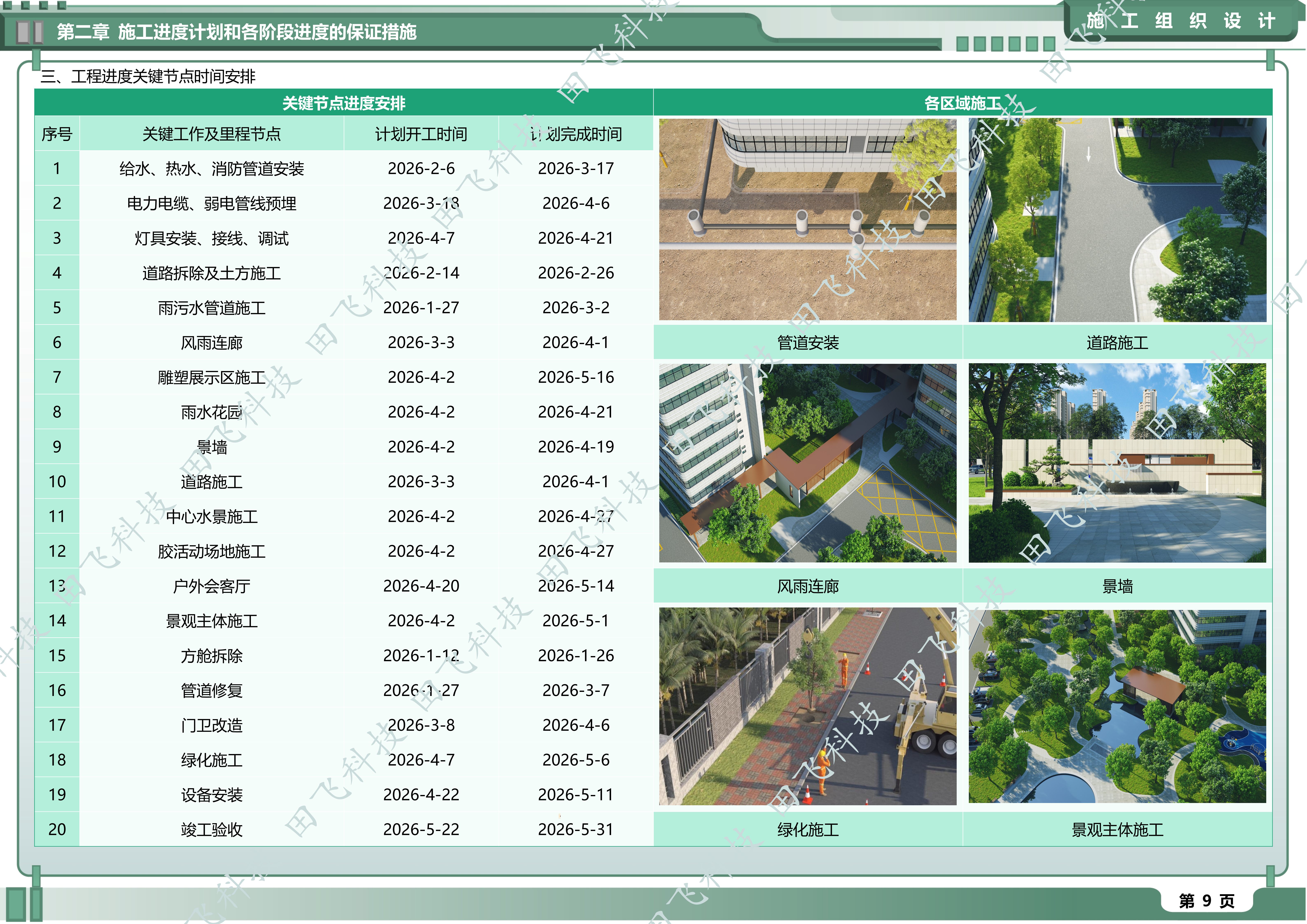

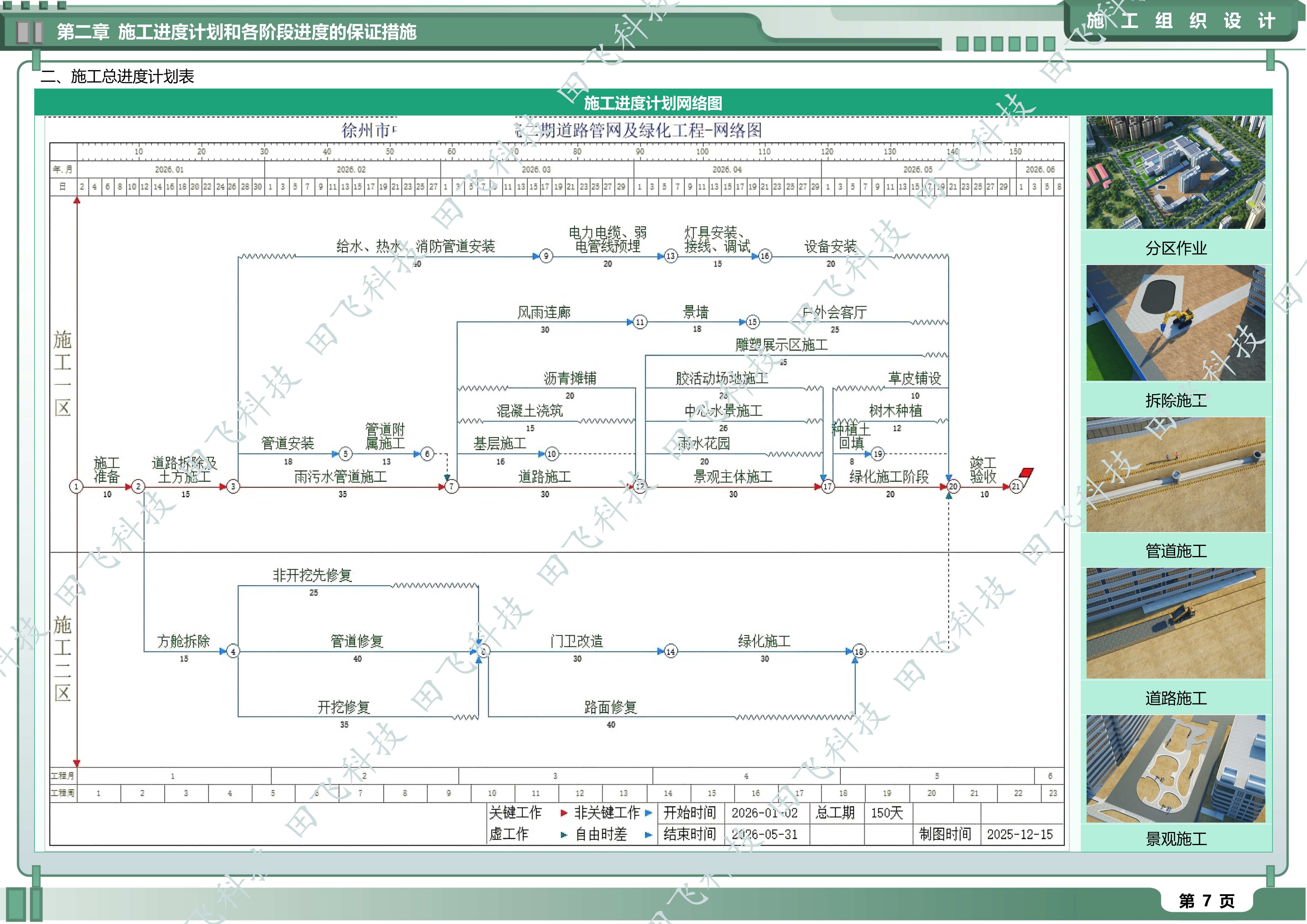

这一页解决的是“你们怎么安排工期?”的问题,直接对应”施工进度计划的合理性和可行性”评分项(通常10-15分)。
我们将总工期科学拆分为多个阶段,每个阶段都明确:时间节点、资源投入、关键动作、为什么这么安排。不是简单地说”X天完工”,而是精确到每一天、每一道工序。
这是整本标书最重要的得分页面之一! 直接回应”主要施工方案及技术措施的针对性、可行性”评分项(通常占20-25分,是技术标分值最高的部分)。
我们的策略:
很多投标方在这里失分的原因是:难点分析太笼统、方案没有针对性、缺少证据支撑。
这一张图体现了我们对现场管理的细致考虑。围挡设置的三大作用:①封闭施工区域(文明施工基本要求);②防止干扰(根据现场踏勘发现的问题主动规避);③明确材料进出通道(为物流组织提供基础)。
大门位置的选址考量:靠近城市道路方便车辆进出、避开居民区减少影响、采用实物照片而非示意图证明可执行性。

这一页展示的是具体的施工工艺和质量控制措施。无论是钢筋绑扎、混凝土浇筑、模板支设,还是防水工程、砌筑工程、抹灰工程,我们都给出了详细的工艺参数和操作要点。
为什么要这么详细? 评分项”主要分项工程施工方法和技术措施”要求投标方展示过程管控能力。工艺参数越精确(如混凝土塌落度、防水涂刷遍数、砌筑砂浆配比)→ 证明施工经验越丰富 → 评委越放心。
这一页通过现场实景照片或前后对比图,向评委展示我们的施工能力和管理水平。无论是竣工效果、质量控制记录,还是安全管理措施,都用事实说话。
虽然可能只对应2-3分,但它的隐性价值巨大——建立评委对我们的信任感,与竞争对手形成差异化。
总结:以上图片构成了完整的”说服链”——从评分响应到现场踏勘,从施工组织到工艺细节,每一张图都经过精心选择和排版,目的只有一个:帮助您在评标中脱颖而出,成功中标!
