高标准农田技术标有个特点:土地平整、灌溉排水、田间道路、农田防护四大块环环相扣,评委打分时最爱看的是各块之间的衔接逻辑。搜「高标准农田标书怎么编」的,多半是在某一节上吃了亏。把最容易丢分的几处摆出来,编之前对照一遍。高标准农田的田间道路看着简单,压实度、垫层、面层一层一层写下来,和公路工程的结构层思维是一样的。
田间道路:结构分层逐层给值

田飞科技标书制作的水利向项目案例里,这类清单挂接表是标配交付物。
田间道路章节要给结构分层,这是很多标书丢分的地方。素土压实、碎石垫层、混凝土面层三层各写各的:压实度指标、垫层厚度与材料级配、面层标号与分缝做法,一层一层交代清楚。错车道的位置和间距要布置出来,会车视距核算一句带过不如列个小表。道路与沟渠交叉的地方,涵管穿越做法要和灌溉章节互相印证,两处写法打架是低级失误,交标前一定要交叉核对。路面排水横坡、纵坡取值也要给依据。机械进出场路线在施工布置部分要呼应田间道路的承载力,重车走哪条路、桥涵验算过没有,写得越具体,评委越觉得编制人脑子里有现场。
100+人自有团队分工拆解、交叉互审,是田飞科技标书制作控制这类细节的基本盘。
农田输配电与智能化:指标可验收

在田飞科技标书制作的编制流程里,断面图和BIM图由内部图表组直接出,改图不用等外包排期。
农田输配电与智能化设施在标书里最容易写得飘。泵站的电气接线、配电容量计算、线缆敷设路径要落到图纸上,变压器容量按水泵总功率加余量核算,公式列出来。现在不少高标准农田项目带智能灌溉、墒情监测的内容,写的时候不要堆概念,要写清楚传感器布点密度、数据回传方式、控制柜防护等级这些可验收的指标。电气安装的工序衔接也要交代:电气安装和泵站土建的穿插顺序、调试安排。评委看到通电通水的时间节点和总体进度对应得上,就知道这份标书不是抄模板抄出来的。
20000+项目案例沉淀下来的编制清单,田飞科技标书制作按项目类型调取复用。
进度计划
窗口期与资源配置联动
进度计划不要只交一张总横道图。高标准农田的施工窗口期卡得紧,土地平整避开农忙、沟渠施工避开汛期、道路面层避开低温,这些窗口约束要在计划里体现出来。横道图按分部工程排,排到旬一级,关键线路用标识别出来:泵站基础完成到设备安装、涵管完成到道路贯通,这些节点逻辑要在图上看得出先后。资源配置计划跟进度联动:高峰期挖机多少台、模板工多少人,和工程量对得上。雨季窝工的预案写一段,抢工措施写一段,评委看到「计划被雨打断怎么办」有答案,对整个施工组织的信心就上来了。
土地平整
耕作层、田块归并与土方调配

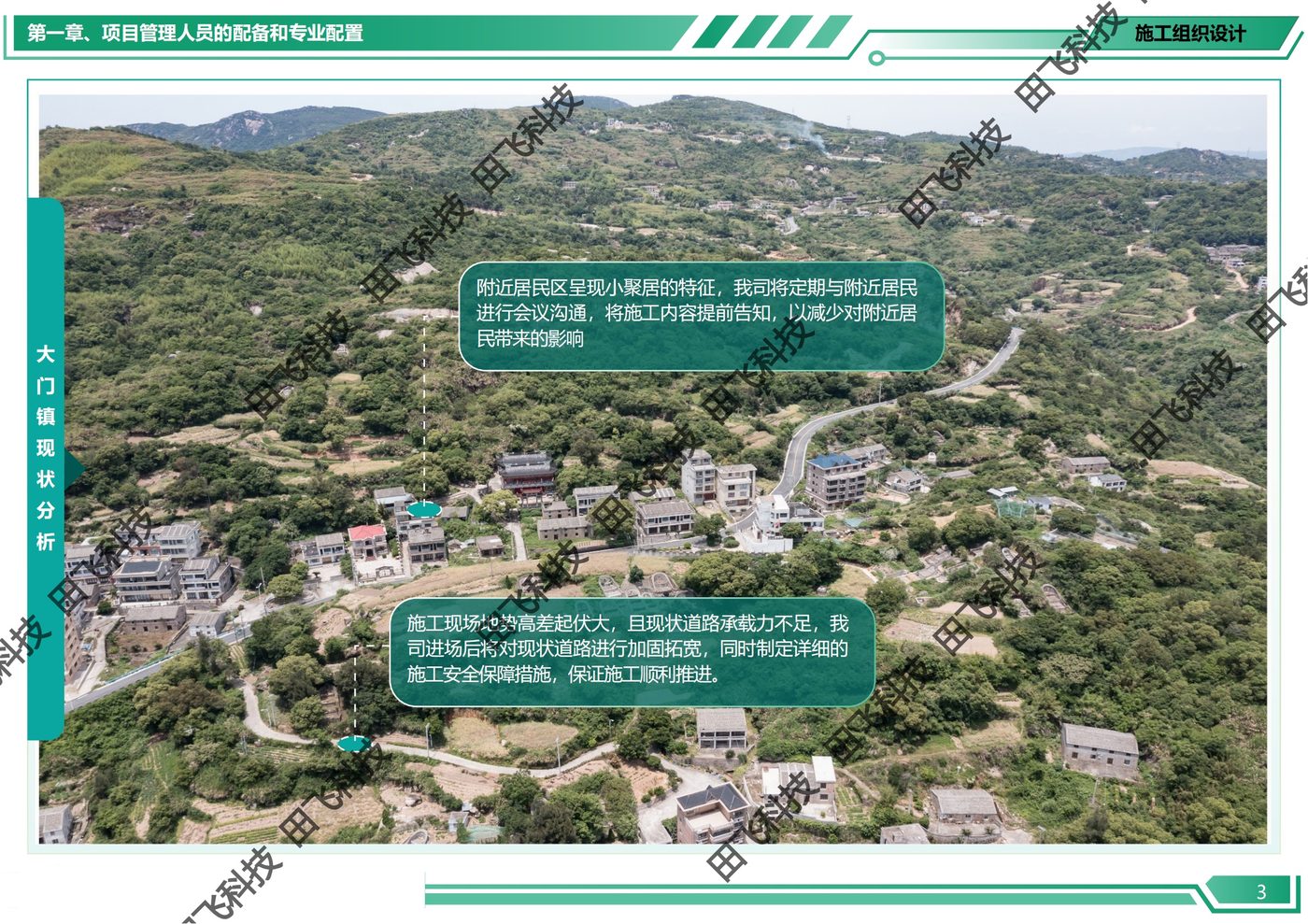

土地平整是高标准农田标书的第一块硬骨头,也是评委最容易看出深浅的地方。写的时候要把耕作层剥离单独列节:剥离厚度、存放位置、回填顺序一样都不能含糊,因为耕作层是地力培肥的底子,漏了这一节,后面的地力措施就成了空中楼阁。田块归并要给出归并前后的对比表,一块一块算清面积变化;土方调配是最见功夫的部分,挖方填方要做成调配平衡表,就近调运、远距离调运的成本差异写清楚,评委一眼就能看出编制人有没有真算过。起垄翻耕的作业幅度、遍数、机械选型也要落到具体参数,不能只写一句「机械平整到位」。洞头项目八十六点二五公顷的土地平整,就是按乡镇分块列表、土方逐项给量编的,评委对照工程量清单逐条都能找到。
同类项目里,温州洞头区86.25公顷高标准农田的技术标用的正是这套骨架——清单编号挂接章节、节点工程配BIM、进度按分部排到旬。
把标书交给谁,看案例、看图表产能、看修改机制——田飞科技标书制作,100+人自有团队,20000+项目案例,欢迎按项目核验成稿。
标书这件事,功夫都在交标之前:评分表拆得越细,交出去的每一页才越有底气。
